Iné malé projekty

03.10.2026

Nie sú to však maličkosti

Toto je druhé voľné pokračovanie článku o infožiadosti zo 7.9.2026. Od obce som si vtedy vyžiadala objednávky, faktúry a projektové dokumentácie k malým projektom, ktoré v ostatnej dobe obec riešila alebo ešte rieši. V predošlom článku bola reč o stožiaroch na vlajky. V tomto sa pozrieme na plánovaný plot medzi budovou obecného úradu a novou hasičárňou. Potom na parkovisko pri pošte, kde sa však nebude môcť parkovať; a do tretice na pred pár dňami osadenú urnovú stenu. Na konci článku je krátky prehľad výdavkov aj za iné malé projekty, ktoré boli v obci realizované v ostatných mesiacoch.

(Jednotlivé časti článku sú farebne odlíšené a dajú sa čítať samostatne.)
(Ak má niekto záujem o kompletné projektové dokumentácie, stačí sa ozvať, zašlem.)

Plot

10.6.2026 si obec od spoločnosti Ateliérving za 820 € objednala naraz dve projektové dokumentácie. Prvá PD bola na základy urnovej steny a druhá má názov Obnova oplotenia v obci Záhorská Ves.

Za obe dokumentácie spolu obec zaplatila 820 €.

Koľko z tejto sumy pripadalo na plot a koľko na kolumbárium nie je jasné ani z objednávky, ani z faktúry. Pre zjednodušenie teda rátajme so sumou 410 € na každú z projektových dokumentácií.

Každopádne boli podľa faktúry oba projekty hotové za päť dní. Teda 15.6.2026.

Pod textom Obnova oplotenia v obci Záhorská Ves som pôvodne očakávala projektovú dokumentáciu k plotu za základnou školou. To totiž bola zo strany úradu jediná verejná zmienka o plotoch. (Potreba obnovy bola opakovane komunikovaná na zasadnutiach OZ a o opravu žiadala aj samotná škola ešte za predošlého starostu.)

Po tom, ako mi obec (na základe mojej infožiadosti) dokumentáciu 11.9. zaslala, sa však ukázalo, že ide o plot medzi budovou obecného úradu a hasičskou zbrojnicou.

Je pravda, že existujúci tehlový múr je v zlom technickom stave a jeho oprava je potrebná. Časť múru navyše počas rekonštrukcie obecného úradu robotníci rozobrali. Pravdepodobne preto, aby si vytvorili kratší prístup na stavenisko; a po ukončení prác na tomto mieste zostalo iba provizórne pletivo.

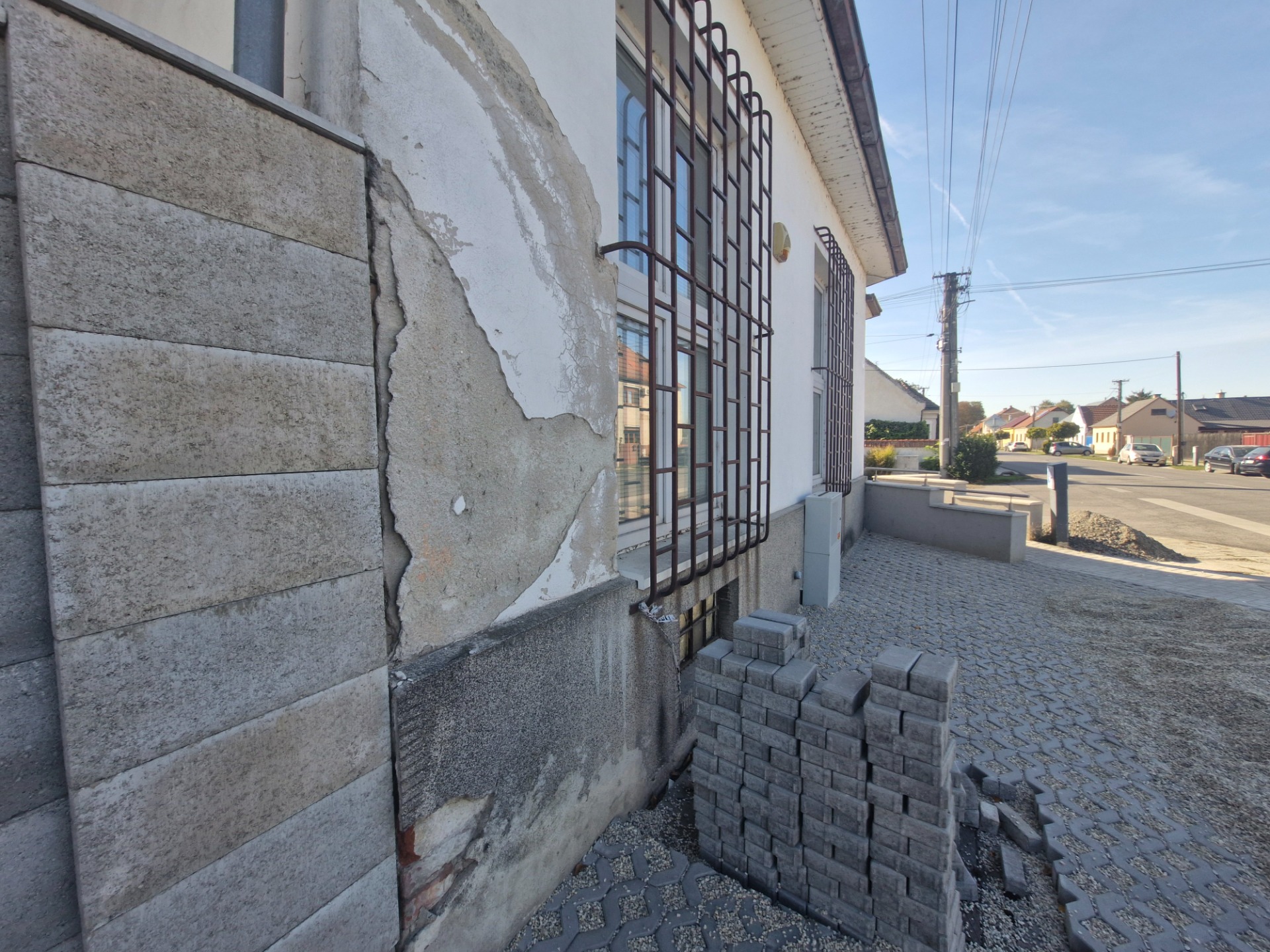

Rekonštrukcia obecného úradu však prebiehala od decembra 2025 do konca júna 2026, takže na doriešenie vedľajších priestorov a komunikácií bolo pomerne dosť času.

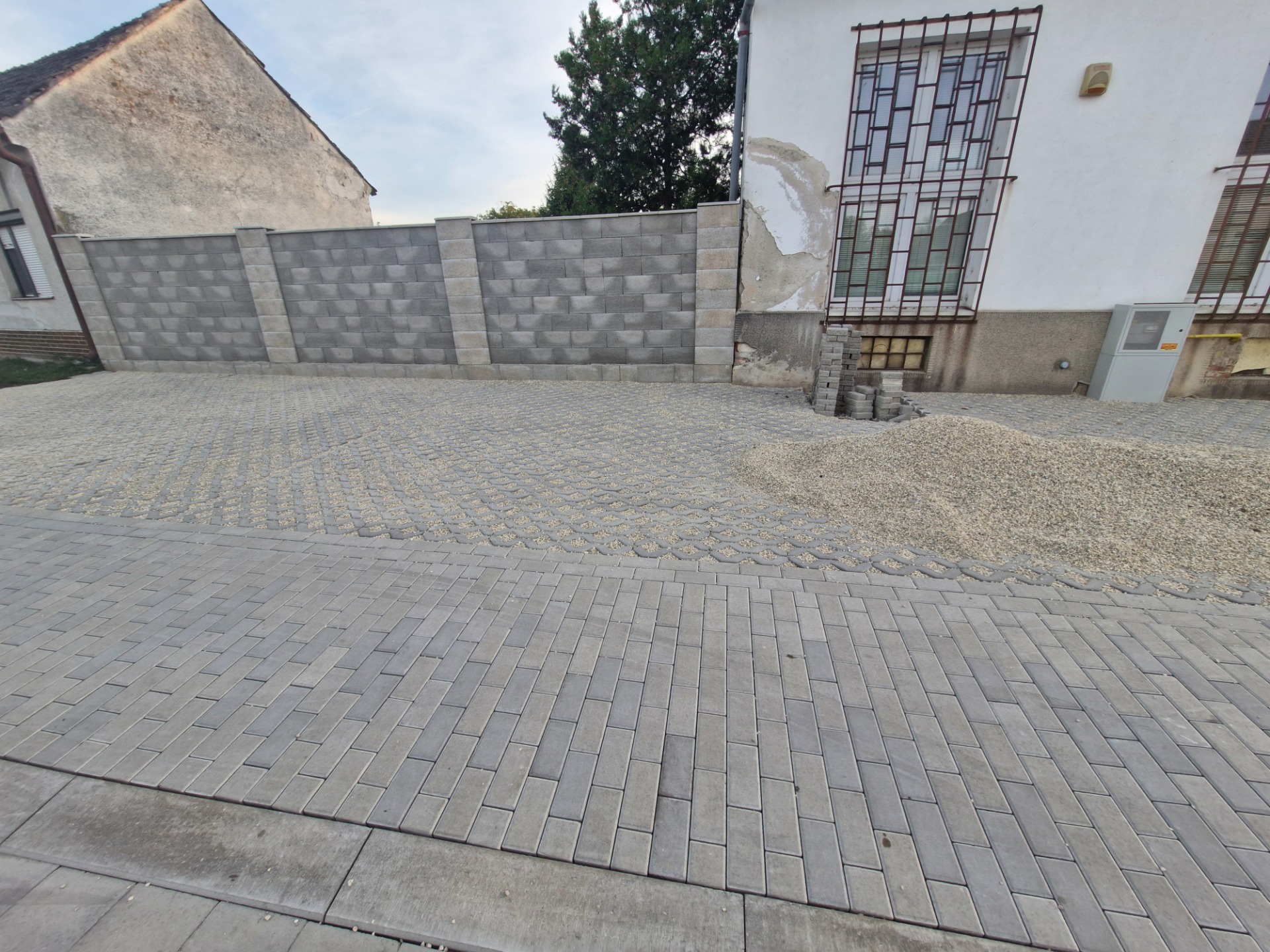

V tomto prípade sa však (zase) riešilo všetko narýchlo. Samotná projektová dokumentácia bola viditeľne spracovaná úpravou iných podkladov a podľa iných predlôh a pred odovzdaním nebola dôsledne skontrolovaná.

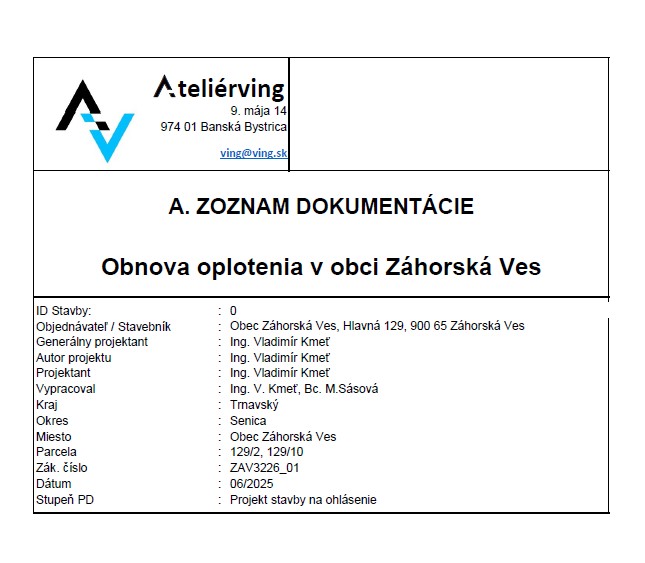

Napríklad – zoznam jednotlivých častí dokumentácie uvádza dátum vydania 06/2025. Objavuje sa dokonca Trnavský kraj a okres Senica, zatiaľ čo ďalšie časti už správne uvádzajú Bratislavský kraj a okres Malacky. Výkresy sú datované júnom 2026, jeden z nich je s dátumom 06/07/26.

Oveľa zaujímavejšie je však to, čo chce obec podľa tohto projektu vlastne postaviť.

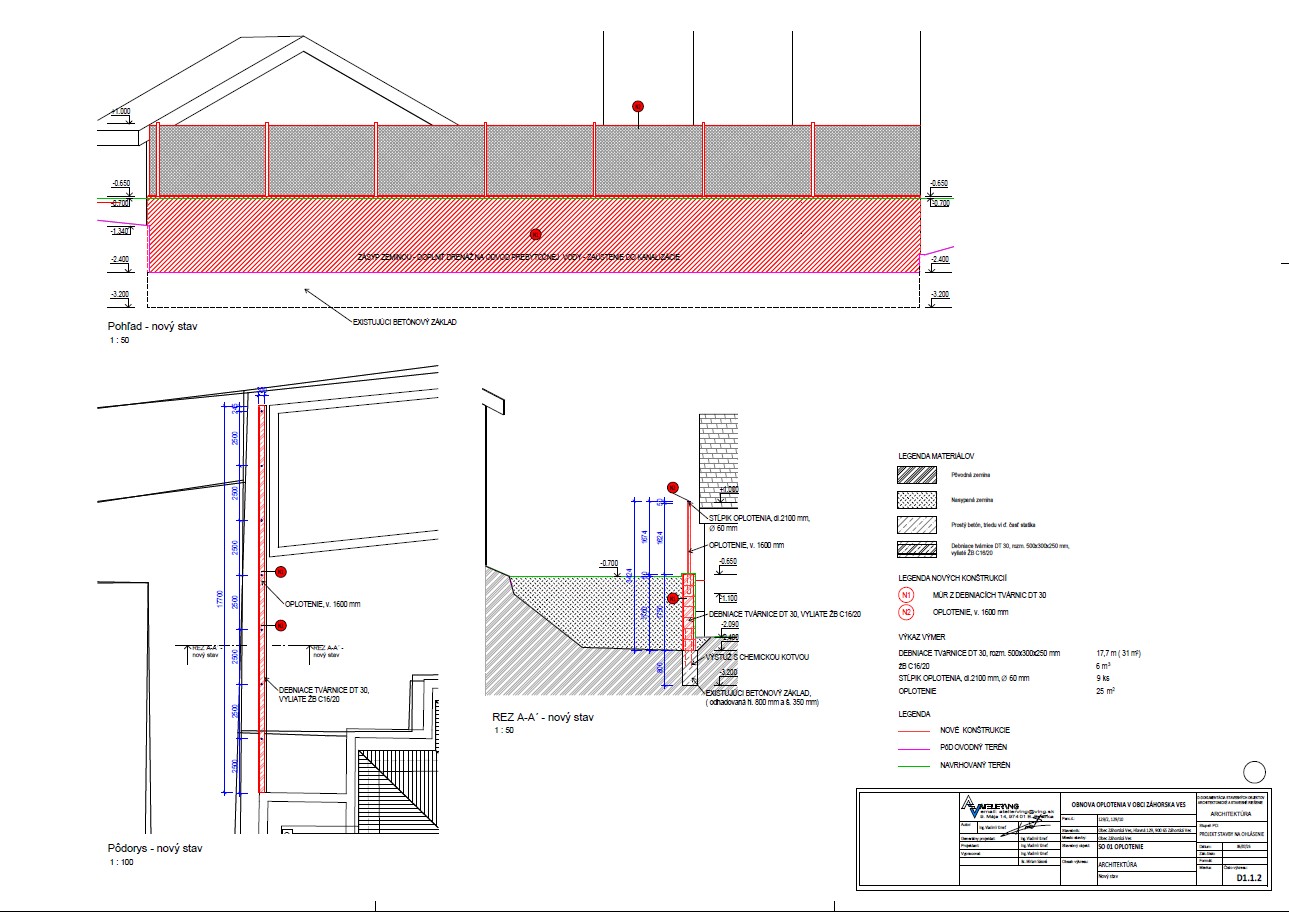

Dnešný múr má byť zbúraný, existujúci betónový základ sa má podľa možností ponechať a na ňom má vzniknúť nový múr z betónových debniacich tvárnic DT 30, vyplnených betónom a vystužených, do výšky 1,75 m. Nad ním má pokračovať stĺpikové oplotenie s pletivom až do celkovej výšky 3,4 m. Celé nové oplotenie má byť dlhé 17,7 m.

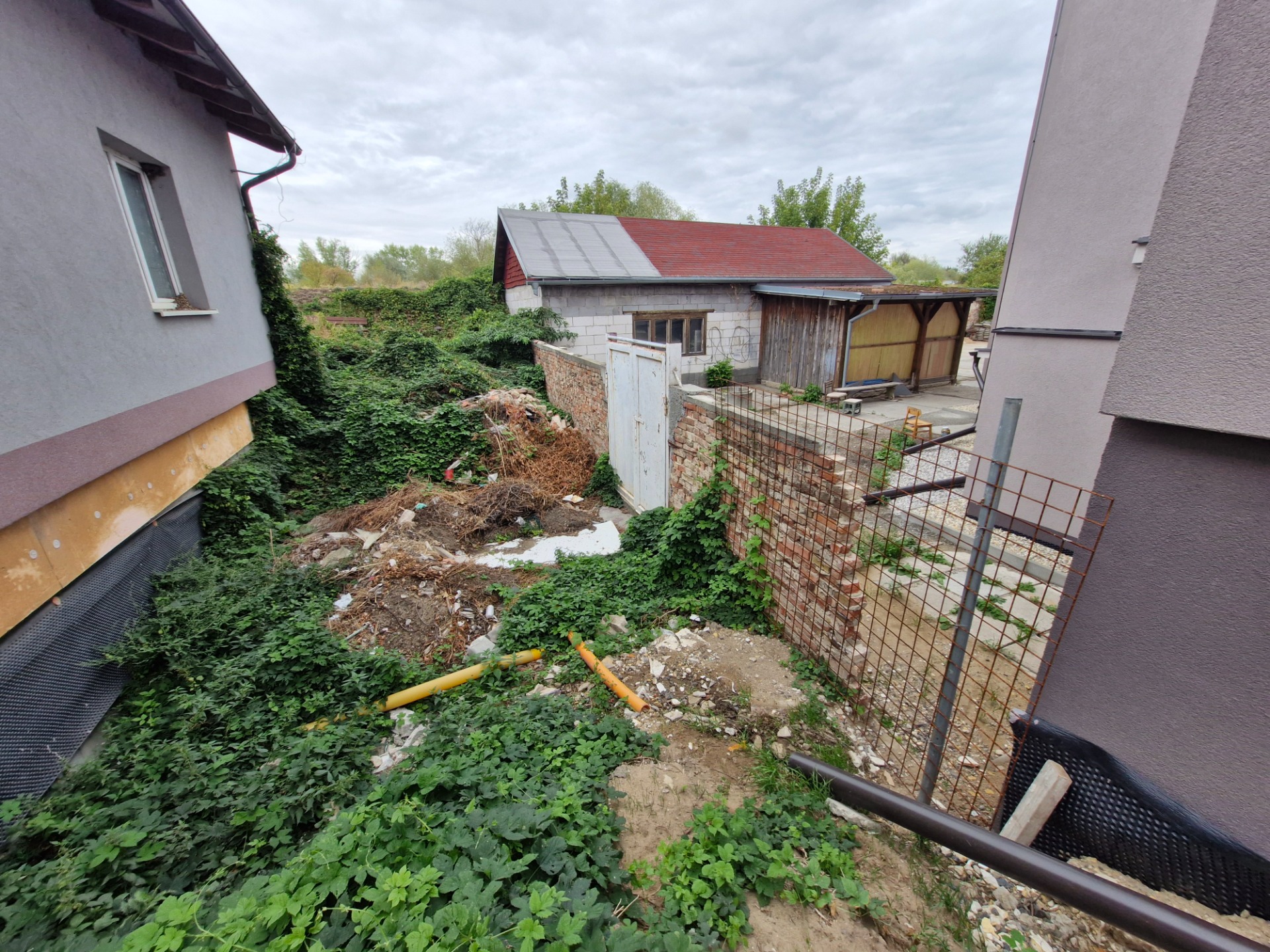

Na prvý pozretie mi nebolo vôbec jasné, načo má byť plot medzi dvoma obecnými budovami vysoký 3,4 m. Vysvetlenie som našla až pri podrobnejšom čítaní projektu.

Nejde totiž iba o plot. Projekt ho výslovne označuje aj ako konštrukciu, ktorá bude využívaná čiastočne ako oporný múr s oplotením. Existujúca priehlbina medzi budovami sa má do výšky spodnej časti oplotenia zasypať zeminou a povrch vyrovnať.

Nový múr má byť chemickými kotvami spojený s existujúcim základom starého tehlového múru. Projekt uvádza, že pôvodný základ sa ponechá, AK bude dostatočne pevný a dostatočne hlboký.
V opačnom prípade sa má odstrániť a nahradiť novým základom do nezámrznej hĺbky.

Akú hĺbku má existujúci základ? To projektant nevie.
Vo výkrese je uvedený ako: existujúci betónový základ (odhadovaná hl. 800 mm a š. 350 mm).

Ďalej sa v reze nového stavu pri zásype nachádza pokyn: Doplniť drenáž na odvod prebytočnej vody – zaústenie do kanalizácie.

To by bola úplne bežná poznámka, keby v Záhorskej Vsi nejaká kanalizácia bola.
Ako bude odvod prebytočnej vody teda riešený v skutočnosti, zostáva otázkou.

Napokon som si pozrela, z čoho sa celá projektová dokumentácia vlastne skladá.

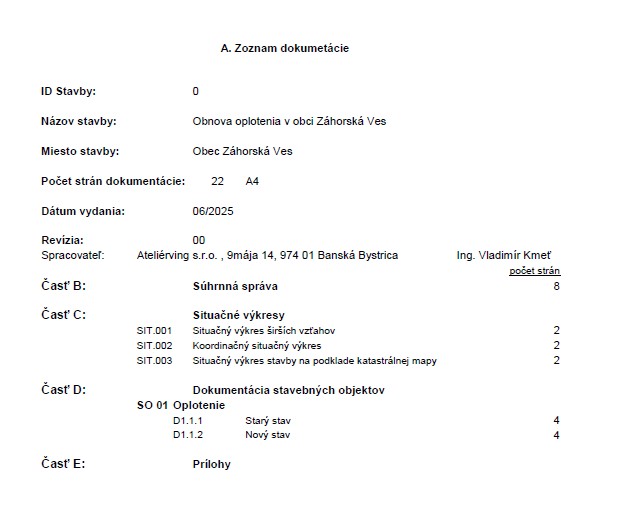

Podľa zoznamu príloh má spolu 22 strán A4 a obsahuje súhrnnú správu, tri situačné výkresy a dokumentáciu starého a nového stavu. Nasleduje časť E – Prílohy. Tento priečinok je však prázdny.

Vo výkresovej dokumentácii sa pritom pri betóne nachádza poznámka: Prostý betón, triedu viď. časť statika.
Časť statika však medzi dokumentmi uvedenými v zozname projektovej dokumentácie jednoducho nie je.

A aby to bolo dokonalé, v súhrnnej správe je na poslednej strane uvedené:

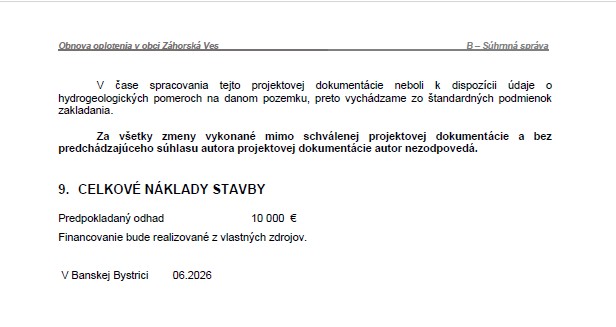

V čase spracovania tejto projektovej dokumentácie neboli k dispozícii údaje o hydrogeologických pomeroch na danom pozemku, preto vychádzame zo štandardných podmienok zakladania.

Inými slovami – spoliehame sa na stavebníka, že pri výstavbe dodrží všetky tie projektantské AK a zvládne myšlienkové prechody medzi nepoznáme všetky pomery → niečo predpokladáme → existujúcu konštrukciu možno za určitých podmienok použiť → treba ju správne prepojiť s novou → treba urobiť drenáž → treba vyriešiť jej zaústenie → pri realizácii treba reagovať na skutočne zistený stav.

Tak to si držme palce.

Čerešnička na záver.

Termín začatia výstavby uvádza projektant ako august 2026 a termín ukončenia výstavby ako október 2026.
Predpokladaný odhad nákladov na výstavbu je 10 000 €.

Aktuálne to medzi budovou obecného úradu a hasičárňou vyzerá stále takto.

Ne/parkovisko

Tento príbeh sa v podstate celý dial "mimo záznam". Takže sem napíšem len to, na čo sú oficiálne dokumenty a to, pri čom som priamo ako občianka bola (zasadnutia obecného zastupiteľstva a stavebnej komisie). Plus to, čo som videla (a nafotila) priamo v obci.

(Technická poznámka - zo zasadnutí komisií sa nerobia ani zvukové záznamy; predsedovia komisií len po zasadnutí napíšu zápisnice.)

Zasadnutie OZ 31.3.2026

Poslanci schválili uznesením č. 19/2026 rozpočtové opatrenie č. 1/2026, v rámci ktorého bola aj položka parkovisko pri pošte.

V dôvodovej správe je v tejto položke uvedené: Parkovisko pri pošte – z dôvodu nedostatku resp. žiadneho parkovacieho miesta pri pošte navrhujeme vybudovať parkovisko vo výške 6 000 € z poplatku za rozvoj.

***

Zasadnutie stavebnej komisie 9.4.2026. V zápisnici napísal jej predseda Igor Meňhart:

Bol som sa pozrieť na mieste a rozprával som aj s pani vedúcou pošty. Parkovisko by malo vyjsť pre cca 6 vozidiel, aby mali kde parkovať aj zamestnanci.

Najskôr treba opraviť budovu a následne pokračovať výstavbou parkoviska. Je nutné požiadať o stanovisko DI MA a dohodnúť osadenie dopravného značenia.

***

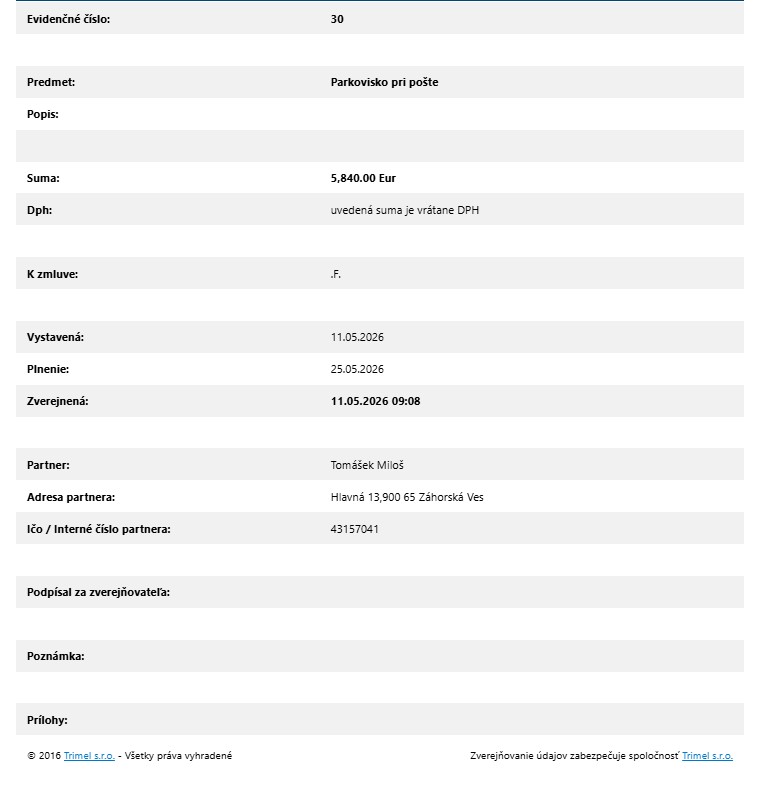

11.5.2026 obec zverejnila uzavretie objednávky č. 30/2026 na sumu 5 840 € pre firmu Tomášek Miloš.
Predmet Parkovisko pri pošte a plnenie do 25.5.2026.

S výstavbou sa pri pošte začalo v ten istý deň.
11.5.2026 bol pondelok a v stredu 13.5.2026 boli práce prerušené.

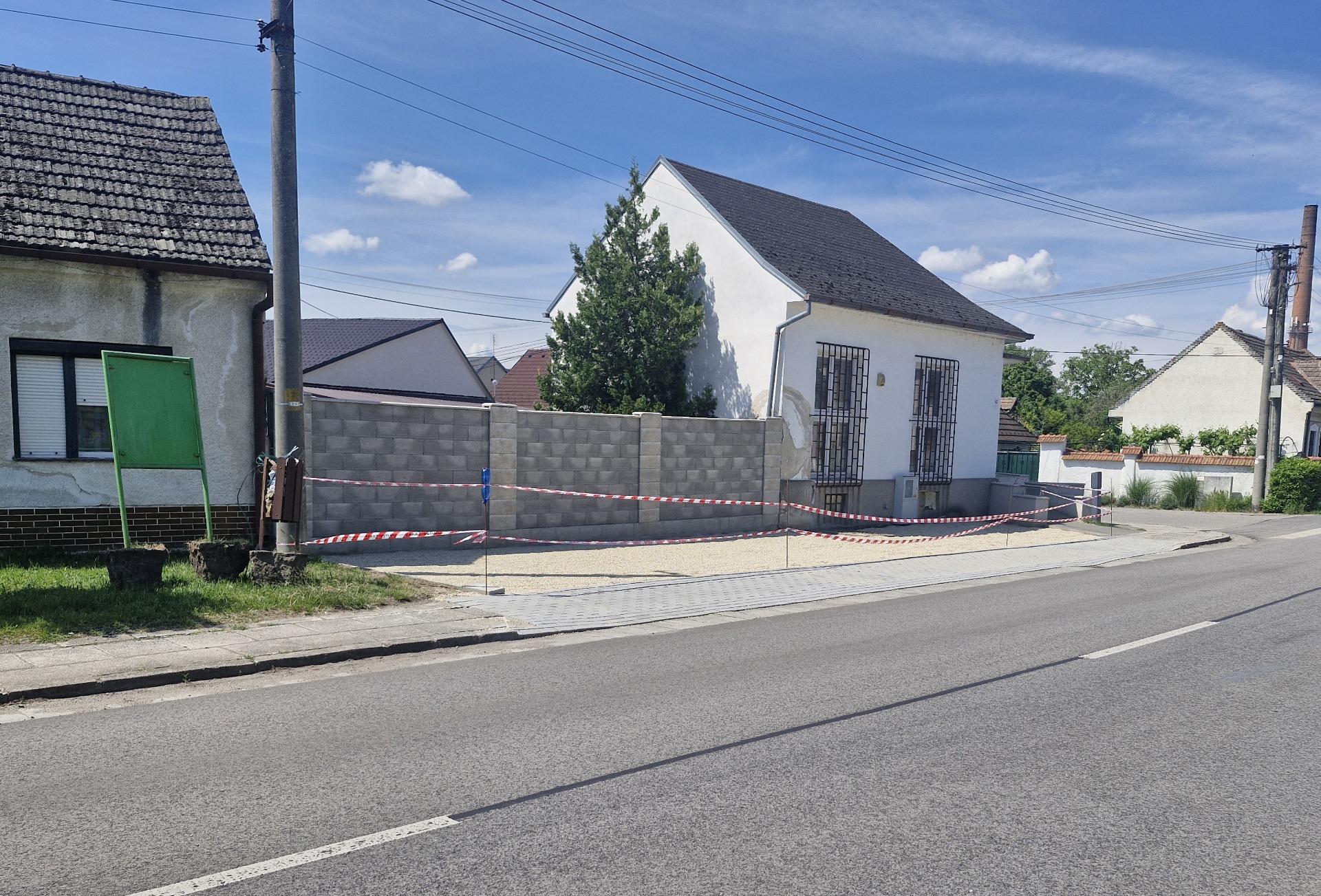

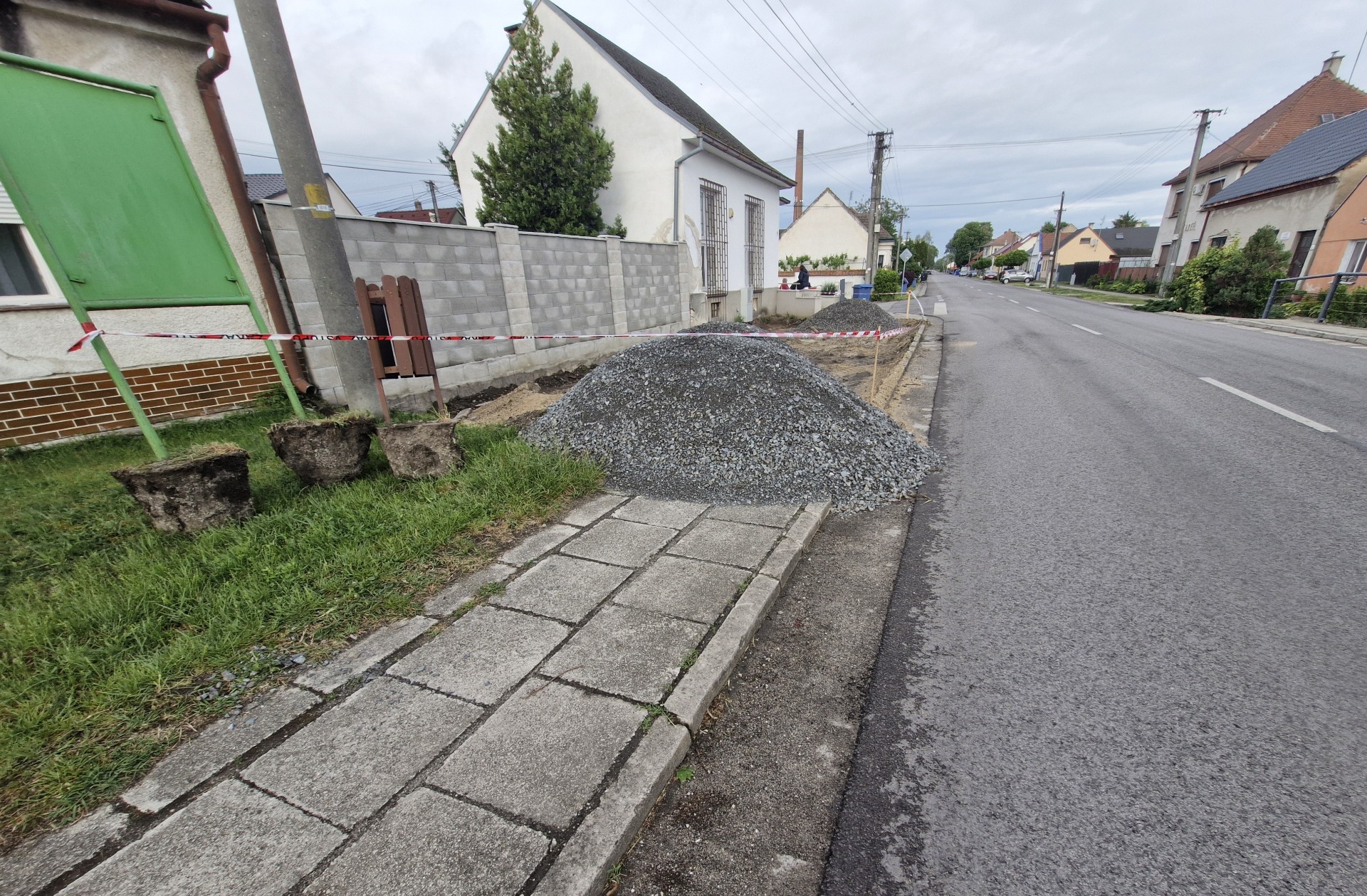

Za tie dva dni bol odstránený kus trávnika, a na jeho miesto navezený štrk. Pôvodné dlažobné kocky na priľahlom chodníku boli odstránené a nahradené novou dlažbou. Iného typu a s iným spôsobom položenia, ako je riešená bezprostredne susediaca bezbariérová rampa pri pošte.

27.5.2026 a 29.5.2026 obec zverejnila uzavretie objednávok č. 34 a č. 35 na Projektové práce-pošta úprava verejného priestoru I. etapa a Projektové práce-pošta úprava verejného priestoru II. etapa.

***

Zasadnutie stavebnej komisie 28.5.2026. V zápisnici je k tomuto bodu uvedené:

Nemôže byť parkovisko lebo nevyhovuje technickým normám. Nie je zmluva o dielo, čierna stavba, nehospodárne vynaložené peniaze v rozpore so schváleným uznesením. Spevnená plocha miesto parkoviska pri pošte.

UZN 18/2026 komisia odporúča prehodnotenie položky parkovisko pri pošte na spevnená plocha a dokončenie spevnenej plochy pri pošte.

***

Následne sa celé týždne až mesiace pri pošte nič nedialo.

Zvyšky obalov z dlažby, ktoré boli vo vybagrovanom smetnom koši, boli vynesené až začiatkom augusta.

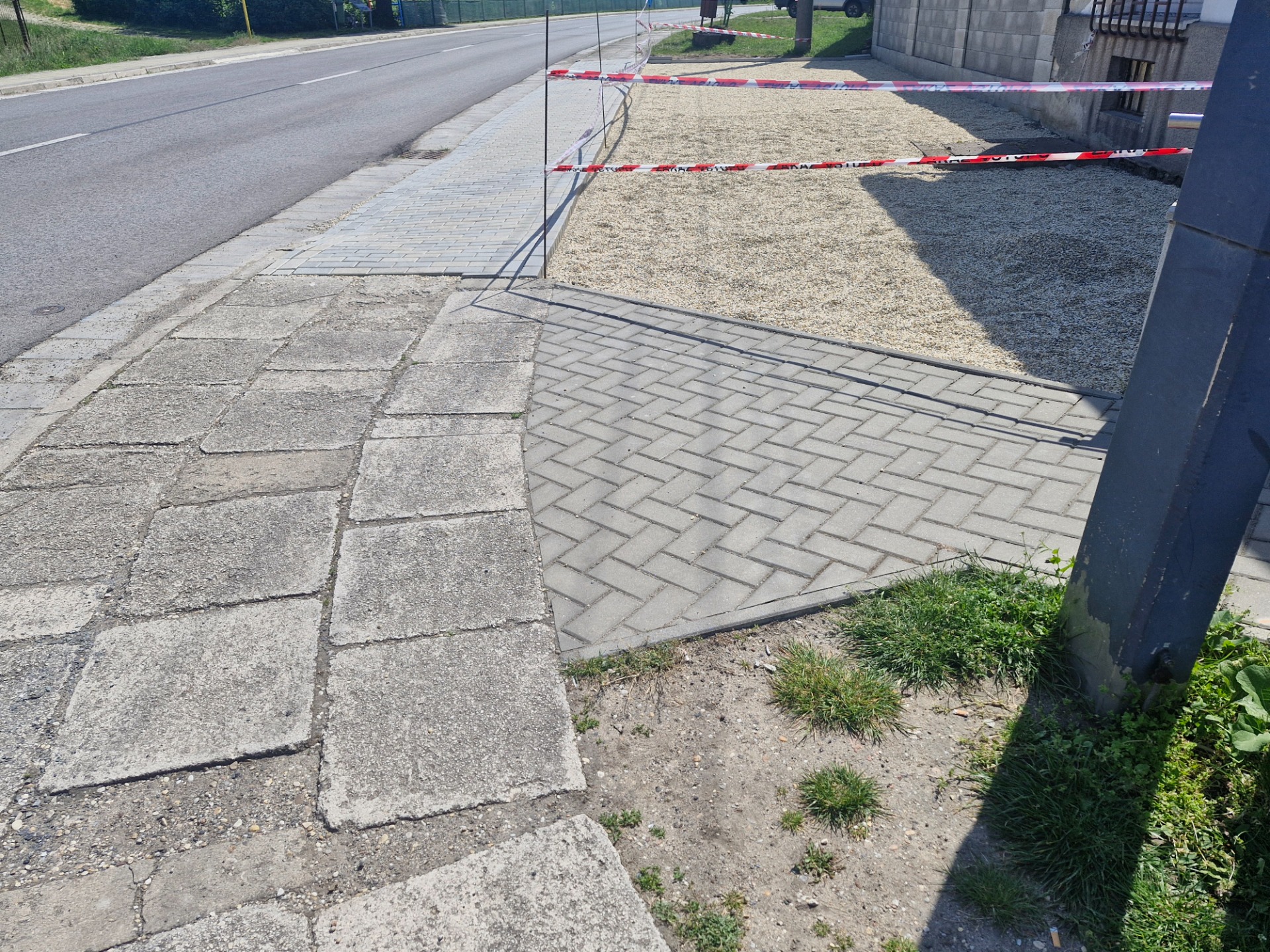

Novo vysypaná štrková plocha bola najprv od novo položeného chodníka oddelená červeno-bielou páskou, natiahnutou medzi kusmi roxoru. Po čase zmizla najprv páska, potom aj tyčky.

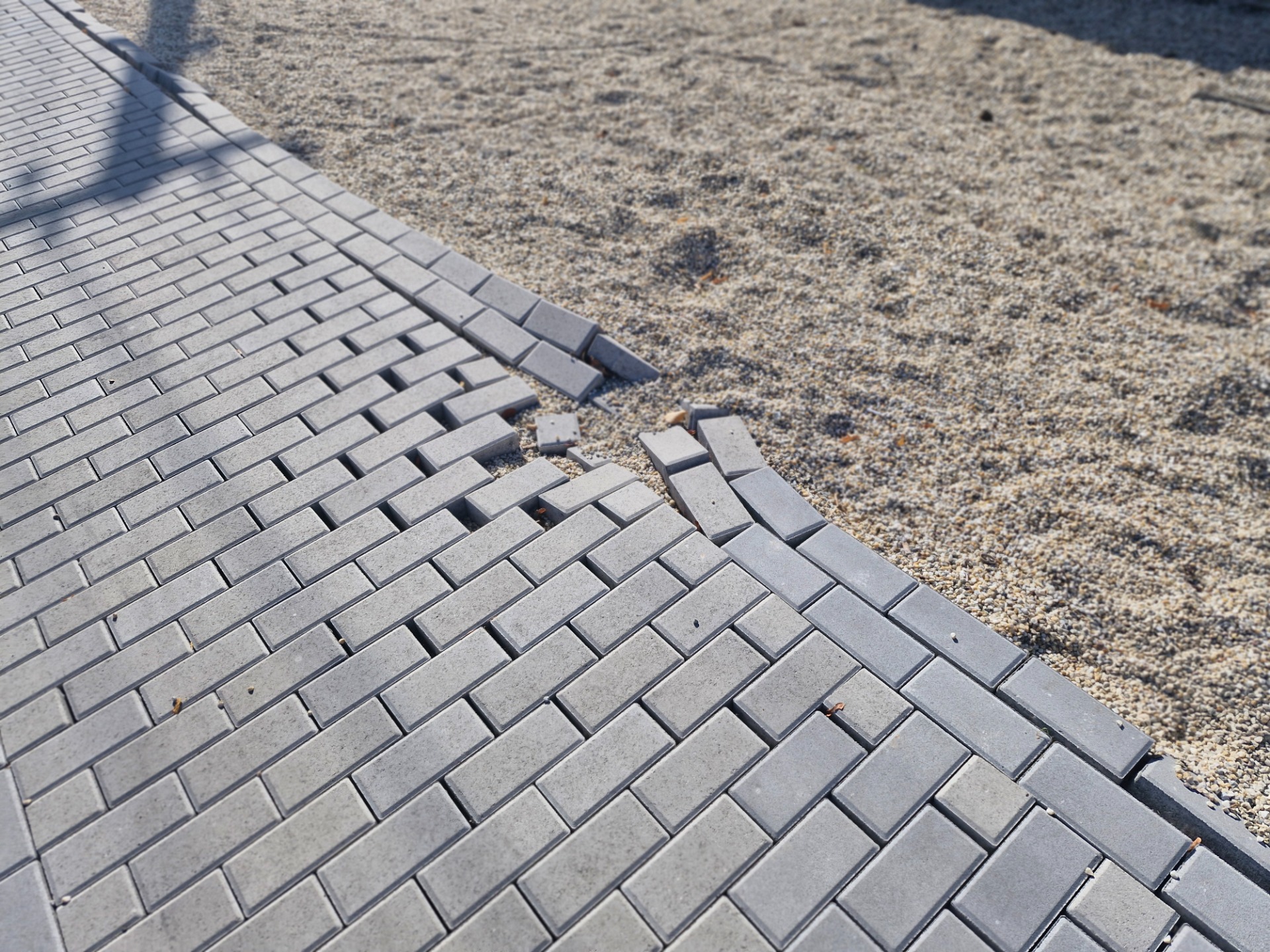

Zámková dlažba zostala nedokončená a nezapieskovaná a jej nezaistený koniec sa časom začal rozchádzať.

Zasadnutie OZ 23.6.2026

Poslanci prijali UZN č. 59/2026: Obecné zastupiteľstvo obce Záhorská Ves schvaľuje čerpanie rezervného fondu vo výške 106 500 € na bežné a kapitálové výdavky:
- nábytok OcÚ: 12 000,00 €
- stožiare na vlajky 2 500,00 €
- spevnená plocha pri pošte časť chodníka 2 000,00 €
- realizačný projekt kanalizácia + príprava VO: 90 000,00 €.

Na zasadnutí sa predseda stavebnej komisie pýtal, čo znamená položka časť chodníka. V zázname je to od 14:35 do 15:15.

Vypočujte si to, podľa mňa vysvetlenie z úradu nevysvetľuje vôbec nič.
Alebo som to jednoducho nepochopila, aj to je možné.

***

12.7. 2026 obec zverejnila dva výdavky vo výške dvakrát 240 € na Projektové práce-pošta úprava verejného priestoru I. etapa a Projektové práce-pošta úprava verejného priestoru II. etapa.
Faktúry vystavil Ing. Filip Bránický.

Platbu pre firmu Tomášek Miloš som nenašla.
(Čo neznamená, že faktúra neexistuje. Neviem.)

Dobre, poďme sa pozrieť na samotnú projektovú dokumentáciu.

Najprv treba skonštatovať, že projektant pracuje na základe toho, čo si určí zadávateľ prác. Ak chce zadávateľ záhradný altánok, projektant kreslí altánok. Ak je požadovaný projekt detské ihrisko, projektant navrhuje ihrisko.

***

Takže v tomto prípade sa v prvej etape riešila plocha 36,4 m².

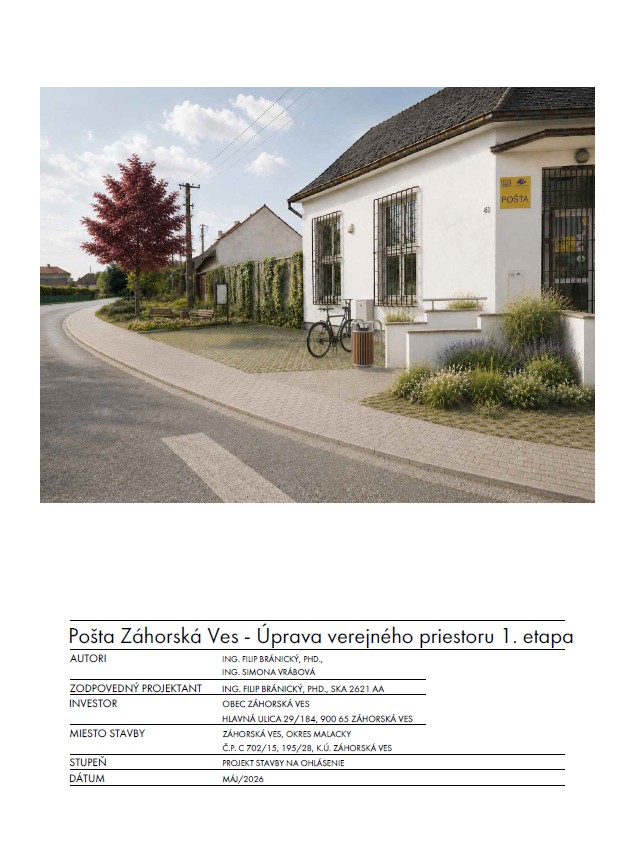

Základné údaje o navrhovanej prevádzke stavby sú v súhrnnej správe uvedené ako: Navrhovaná stavba bude slúžiť ako verejne prístupná spevnená plocha určená na krátkodobé odstavenie bicyklov a umiestnenie drobného mobiliáru – informačnej tabule, stojanov na bicykle a servisného stojana na bicykle.

O kúsok ďalej sa v texte píše: Použitá bude pôvodná informačná tabuľa nachádzajúca sa v riešenom území, ktorá bude premiestnená a opätovne osadená do nových betónových pätiek.

Stojany na bicykle budú typové prvky opatrené protikoróznou a mechanicky odolnou povrchovou úpravou. Servisný stojan bude samostatne stojaci typový prvok určený na základnú údržbu bicyklov. Odpadkový kôš bude tiež typový prvok a bude umiestnený na okraji spevnenej plochy, pri chodníku vedúcemu ku vstupu do objektu pošty. Jednotlivé prvky mobiliáru budú kotvené do betónových základových pätiek alebo priamo do spevnenej plochy podľa technologických požiadaviek výrobcu.

Projektant tiež uviedol: Stavba nebude napojená na miestne komunikácie pre automobilovú dopravu a nebude slúžiť na parkovanie motorových vozidiel.

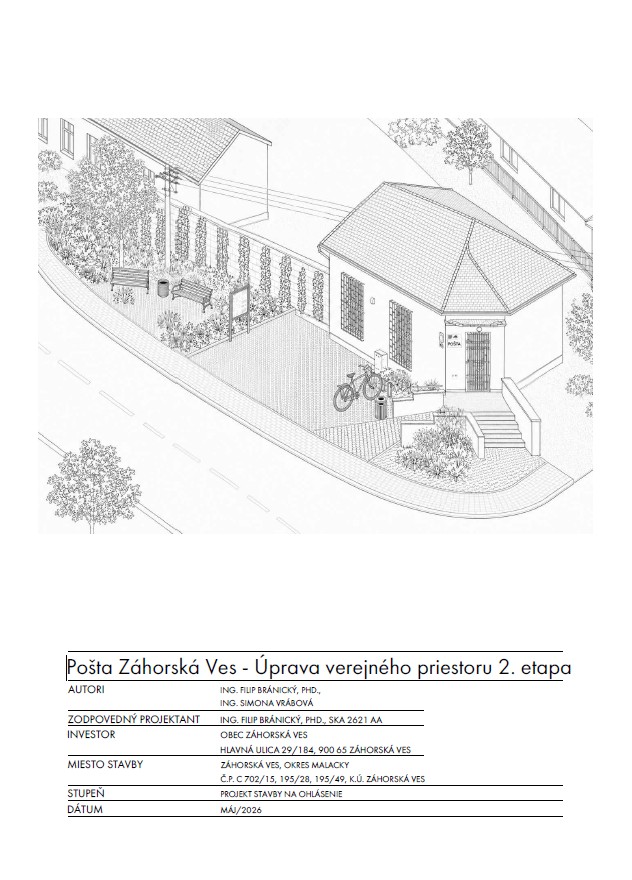

Druhá etapa má ďalších 22 m² a projekt ju už priamo nazýva oddychová zóna. Podľa projektovej dokumentácie má obsahovať 13,5 m² spevnenej plochy, 8,5 m² zelene, dve lavičky, odpadkový kôš, okrasné trávy, trvalky a jeden strom.

Citujem zo súhrnnej správy:
Navrhovaná stavba rieši vybudovanie oddychovej zóny nadväzujúcej na prvú etapu úpravy verejného priestoru pri objekte pošty. Súčasťou riešenia je realizácia spevnenej plochy zo zatrávňovacích betónových tvárnic, sadové úpravy a osadenie prvkov drobného mobiliáru.

Navrhovaná stavba bude slúžiť ako verejne prístupná oddychová zóna s pobytovou funkciou. Súčasťou prevádzky bude využívanie lavičiek, peších plôch a sadových úprav návštevníkmi územia.

Súčasťou návrhu sú sadové úpravy pozostávajúce z výsadby trvaliek, okrasných tráv a jedného stromu situovaného v závere oddychovej zóny. Vegetačné plochy budú realizované na upravenom prekyprenom teréne s doplnením vhodného vegetačného substrátu.

V priestore budú osadené dve lavičky a odpadkový kôš s popolníkom ako prvky drobného mobiliáru.

Spolu teda obe etapy upravujú 58,4 m².
Pôvodne tam bol trávnik, na ňom plagátovacia plocha a smetný kôš. Kúsok vedľa stojan na bicykle.
Teraz tam má byť spevnená plocha, plagátovacia plocha, dva smetné koše, stojan na bicykle, dve lavičky a výsadba.

To všetko za ešte nezistenú sumu peňazí, pretože výšku faktúry za práce ešte nepoznáme. Zatiaľ obec na projekt uvoľnila 6 000 a 2 000 €. Aby sme tam mali vlastne to, čo tam už je, mínus trávnik.

 To sa oplatí.

Pritom ešte nie je kúpený nový stojan na bicykle, ani nové lavičky a smetné koše, ani rastliny.
Možno sa nakoniec rozhodne, že predsa len by bolo fajn opraviť aj bočnú fasádu pošty, alebo dokonca opraviť ríny, keď tam teda majú ľudia oddychovať. Aby im tam niečo pritom nepadlo na hlavu.

Priamo cez cestu pritom už jeden park na oddych máme. Sú tam lavičky, altánok, preliezačky, dva cvičebné stroje, zeleň a stromy. Doteraz tento park stál viac ako 17 000 € a stále nie je dokončený. Majú sa tam ešte dokupovať cvičebné stroje.

Kedy? Nevedno.
Vraj na to nie sú peniaze.

No, ALE.

1.10.2026, teda na 143. deň od začiatku prác, sa na stavenisko vrátila páska. Rozídené dlažobné kocky na konci nového chodníka pracovníci znovu poukladali a pridali ďalší rad, ktorý spevnil jeho okraj. Časť štrku odhrnuli a navŕšili na kopu vedľa.

Na druhý deň stihli pracovníci položiť zatrávňovacie tvárnice prakticky na celej ploche oboch projektovaných etáp. Kde teda bude plánovaná výsadba, nie je jasné.

Pôvodná plagátovacia plocha zostala na trávniku. Možno sa nakoniec bude kupovať a osádzať nová? Na to asi peniaze tiež sú.

Kolumbárium

Urnová stena na našom cintoríne rozhodne nie je nový nápad súčasného vedenia obce. Najskoršiu zmienku v zápisniciach zo zasadnutí OZ som našla v roku 2021, hlbšie som sa nepozerala.

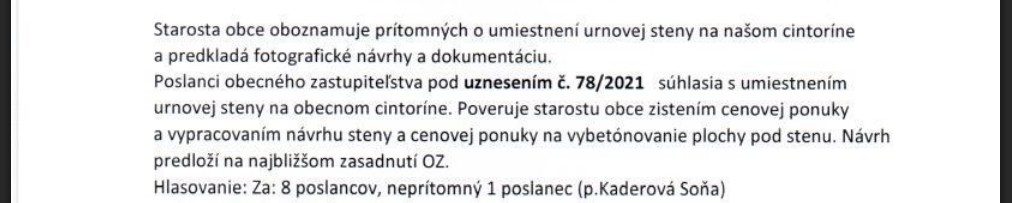

Zasadnutie OZ 27.1.2021

***

Zasadnutie OZ 13. 10. 2021
Pri kontrole uznesení bolo skonštatované, že úloha trvá.

***

Zasadnutie OZ 3. 11. 2021

***

Zasadnutie OZ 28. 2. 2022
Pri kontrole uznesení bolo skonštatované, že úloha trvá.

***

Zasadnutie OZ 5. 4. 2022
Pri kontrole uznesení bolo skonštatované, že úloha trvá.

***

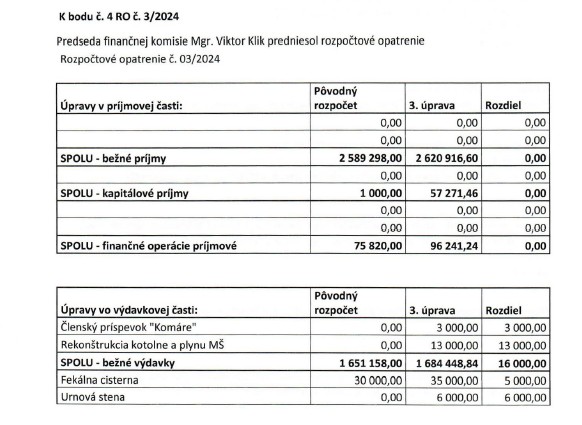

Potom sa urnová stena objavila na zasadnutiach OZ až 25.6.2024, kedy bolo v rozpočtovom opatrení č. 3/2024 na urnovú stenu vyčlenených 6 000 €.

Toto bolo zároveň posledné zasadnutie OZ za starostovania Borisa Šimkoviča.

Pavol Danihel sa z podstarostu stal najprv zastupujúcim starostom, potom riadnym. Peniaze boli, informácie boli, urnová stena nebola.

V rozpočte na rok 2025 sa položka urnová stena neobjavila vôbec.
V roku 2026 už má v rozpočte položka urnová stena uvedenú sumu 13 000 €. Čiže viac ako dvakrát vyššiu ako v lete 2024.

8.4.2026 obec zverejnila zmluvu s firmou AMV Slovakia na dodanie kolumbária. Cena 12 408,15 € s DPH.
Na webe obce si zmluvu nájdete pod evidenčným číslom 15/2026, v centrálnom registri zmlúv si ju môžete pozrieť TU.

Oplatí sa kliknúť a pozrieť si to celé, zmluva má celkovo osem strán vrátane technických nákresov.

***

Pre tých, ktorým stačí sumár:
Obec objednala jedno jednostranné kolumbárium MODU-AL s 15 urnovými schránkami: 12 × 40 × 40 cm a 3 × 60 × 40 cm.
Celkový rozmer je 263 × 164 × 32 cm. Samotné kolumbárium je nacenené na 6 345,93 € bez DPH.

Súčasťou dodávky je aj mobiliár: modul na sviečky 690 €, vázový modul 890 €, podstava na urnu 60 € a univerzálny stojan 95 €. Mobiliár spolu 1 735 € bez DPH. Ďalších 458 € tvoria bezpečnostné a doplnkové prvky vrátane náhradných nápisných dosiek.

Montážne práce sú 1 549 € bez DPH. V tom je montáž urnových miest 570 €, školenie 390 €, upevnenie mobiliáru 25 €, čas na ceste 150 € a doprava 414 €.

Celá zmluvná cena je 10 087,93 € bez DPH + 2 320,22 € DPH = 12 408,15 € s DPH.

Na konci zmluvy je uvedené:
3. Dodávateľ sa zaväzuje zhotoviť dielo a odovzdať ho odberateľovi po podpísaní tejto Zmluvy oboma zmluvnými stranami najneskôr do: 31.07.2026

***

Betónový základ pritom nie je v cene diela AMV. Zmluva výslovne stanovuje, že jeho prípravu a realizáciu zabezpečuje obec podľa technických požiadaviek dodávateľa. Pre samotné kolumbárium AMV predpisuje základ s presahom 283 × 52 × 120 cm. Osobitné malé základy sú predpísané aj pod sviečkový a vázový modul. Obec ich mala podľa zmluvy pripraviť do 30. 4. 2026.

No a tu sa dostávame k projektovej dokumentácii, ktorú obec objednala objednávkou č. 38 až 10.6.2026.

Aj v tomto dokumente je vidno, že bol robený narýchlo úpravou iných dokumentov a podľa iných predlôh a nebol pred odovzdaním dôsledne skontrolovaný.
Najvýraznejšie chyby sú tieto:

* Titulný list má zlý kraj aj okres: Trnavský, Senica. Vo vnútri na strane 2 už je správne Bratislavský, okr. Malacky.

* Zlý rok: titulný list aj zoznam dokumentácie uvádzajú 06/2025, hoci zákazka vznikla v roku 2026. Súhrnná správa na poslednej strane už správne uvádza V Banskej Bystrici 06.2026.

* V zozname dokumentácie zostal pod časťou D názov stavebného objektu SO 01 Oplotenie. Projekt je pritom vyššie správne označený ako Výstavba kolumbária – Základy.

* Na strane 5 súhrnnej správy: Ak sa na pozemku sa nachádzajú inžinierske siete, tak pred osadením oplotenia je potrebné ich vytýčenie.

* Žiadne oplotenie sa v tomto projekte neosádza. Projektujú sa základy kolumbária.

* V texte o odpadoch zostala veta, že prevádzkovateľ kuchyne je povinný zapojiť sa do systému zberu komunálnych odpadov. Pri základoch kolumbária na cintoríne žiadna kuchyňa samozrejme nie je. Toto je ďalší úplne cudzí fragment.

* Hneď nasleduje ďalšia šablónová veta: Objekt bude vybavený v súlade s regulačnými prvkami a zastavovacími podmienkami pre bývanie čisté...

* A dokonca sa tam určuje, že miesto zberu komunálnych odpadov bude v juhozápadnej strane na pozemku stavebníka, prístupné z miestnej komunikácie. Opäť text, ktorý evidentne rieši úplne iný typ stavby.

Projekt kolumbária je však zaujímavý hlavne niečím iným.

Projektant na strane 7 výslovne píše: Projektová dokumentácia je vypracovaná v rozsahu podľa požiadaviek stavebníka v čase spracovávania projektu a zohľadňuje súčasný známy stav.

***

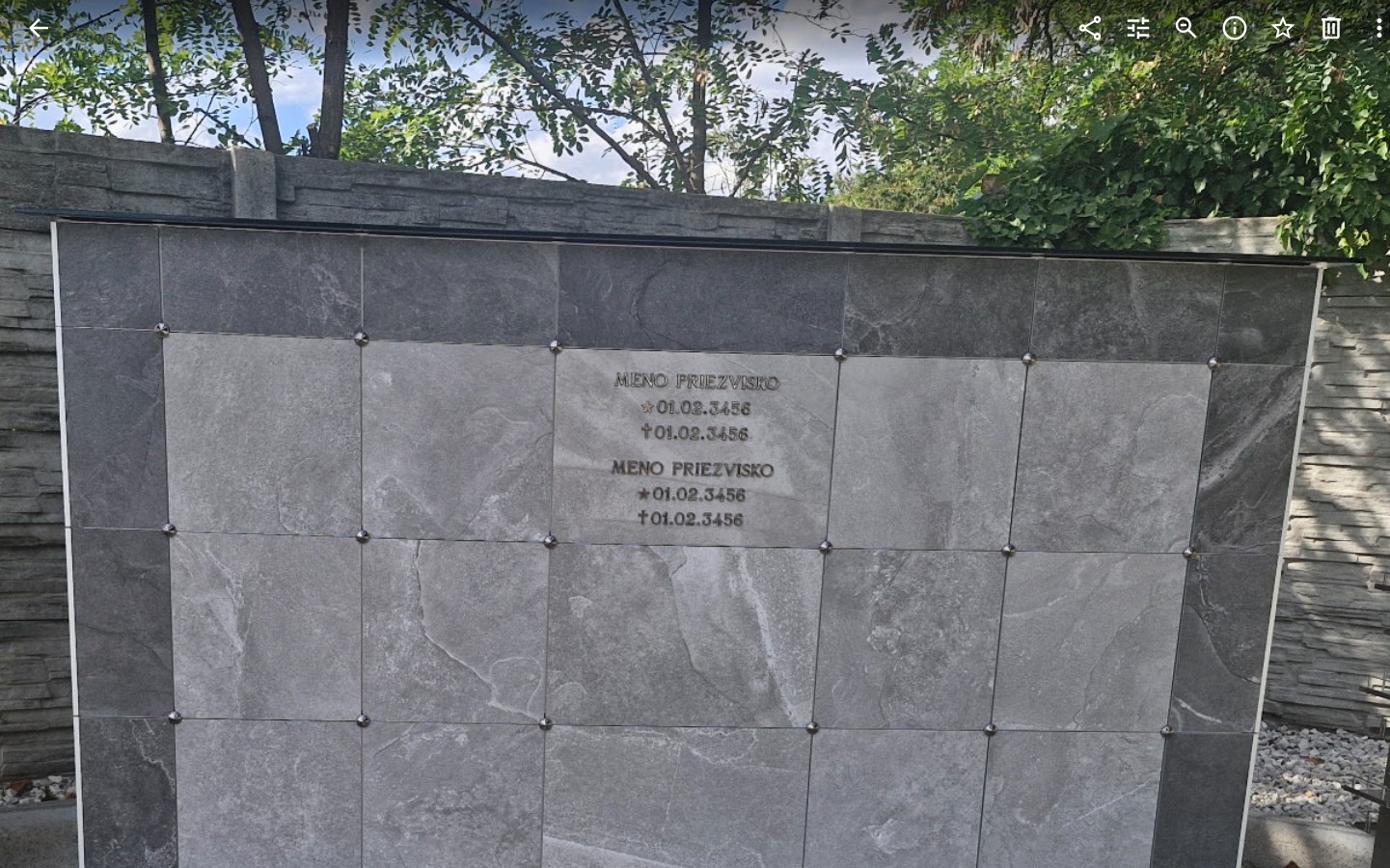

Projektant totiž nenavrhol základ pre jednu urnovú skriňu. Navrhol DVA základy pre DVE urnové skrine. Z textu to jednoznačne vyplýva a vidno to aj na situačnom nákrese. To sú tie oranžové obdĺžniky.

A projektant s oboma základmi počítal aj v rozpočte. Dva výkopy, dva základy.
Celkové predpokladané náklady na výkopy, základy a dláždenie priestoru odhadol spolu na sumu 2 000 €.

Lenže obec nakoniec neobjednala základy za približne 2 000 €.

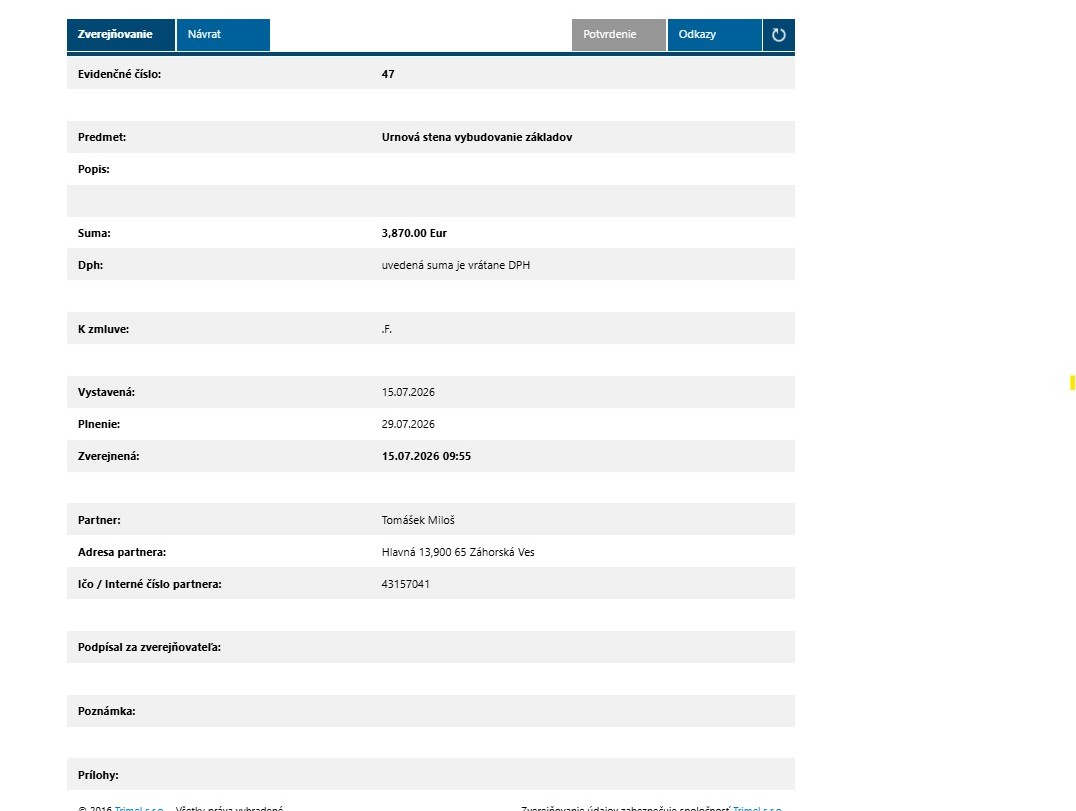

15.7. pod evidenčným číslom 47 zverejnila, že uzavrela objednávku s firmou Tomášek Miloš s názvom "Urnová stena – vybudovanie základov" na 3 870 € s DPH.

Presný rozsah prác zahrnutých v sume 3 870 eur zo zverejneného názvu objednávky sa nedá určiť.

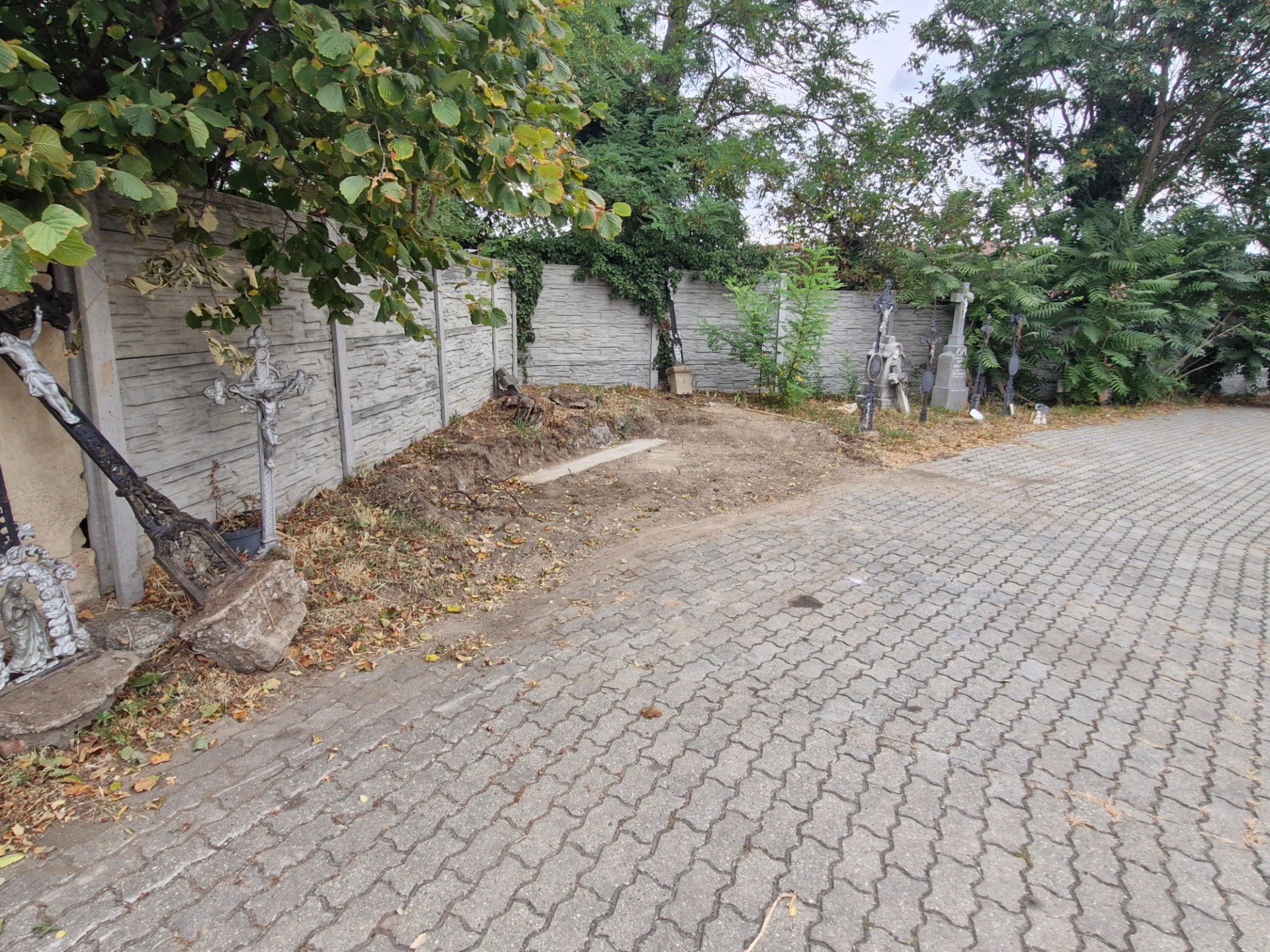

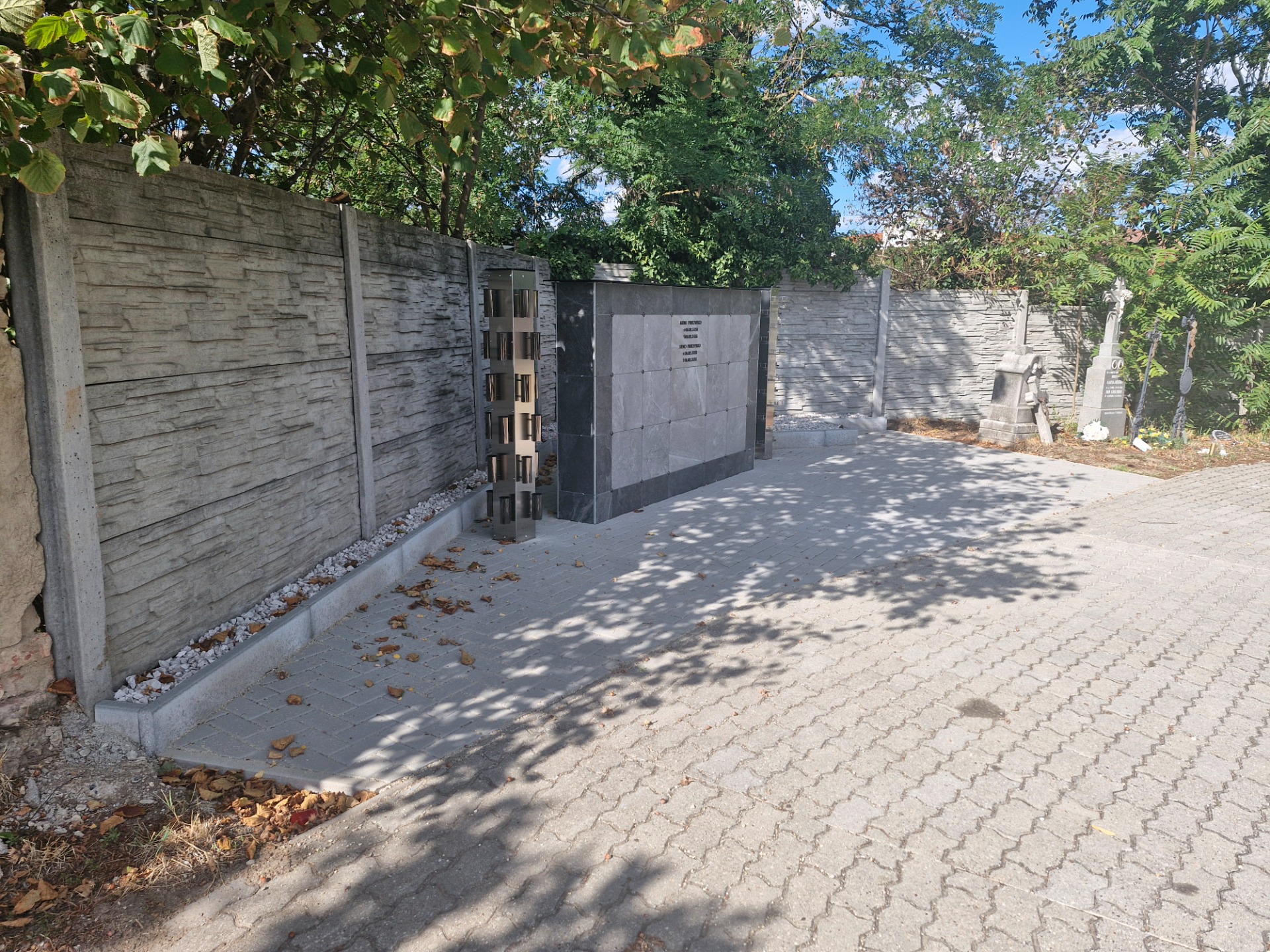

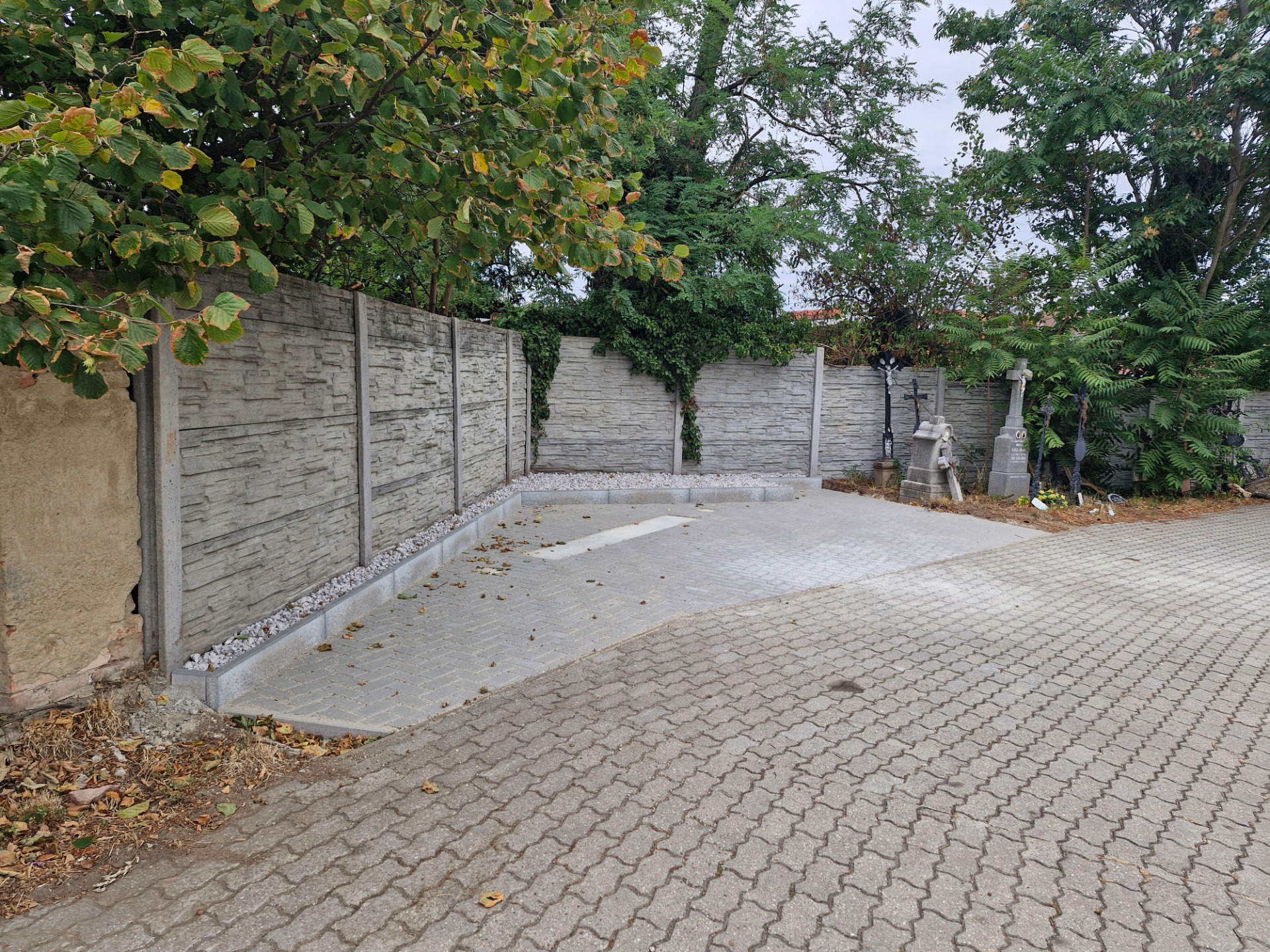

Každopádne za tieto peniaze bol urobený JEDEN základ pre jedno kolumárium. Žiadne základy pre sviečkový a vázový modul.

(Fotiek z priebehu prác mám viacero, zachytávajú celý priebeh realizácie.)

Zhrniem to.

Dokopy sme za toto riešenie zaplatili 12 408,15 € za samotnú urnovú stenu, 3 870 € za výstavbu základu a prípravu plochy a (zrejme) 410 € za projektovú dokumentáciu.
Spolu 16 688,15 €.

Samozrejme, každá sranda niečo stojí.
U nás teda tradične podstatne viac, ako obdobné srandy v iných obciach, navyše za viac peňazí dostávame menej muziky.
Ale tak – sme v Záhorskej Vsi.

Stále však nie sme na konci rozprávania o urnovej stene.

Vo štvrtok 1.8.2026 bolo zasadnutie finančnej komisie. V pozvánke bolo ako bod č. 5 uvedené Nájomné zmluvy – určenie poplatku.

V podkladoch na rokovanie bol aj návrh na nastavenie cien za používanie kolumbária. Z textu sa zdá, že ide o interný dokument dodávateľa, takže ho tu nebudem zverejňovať celý.
Ale píše sa tam: Cena urnovej schránky do VZN a cenníka cintorínskych služieb sa nastavuje tak, aby náklady spojené s vybudovaním kolumbária získal správca kolumbária späť a mohol financie použiť na ďalšie rozšírenie urnových miest a údržbu.
Nasleduje spôsob výpočtu, cez ktorý sa výška poplatku nastavuje.

Pozrela som sa na ceny za prenájom urnovej schránky inde a zjavne ide o bežnú prax.
Priamo na finančnej komisii odzneli výšky poplatkov, ktoré si účtuje mesto Šaľa: Nájomné za urnovú schránku v kolumbáriu na prvých 30 rokov, kapacita 4 urny: 500 €. Po uplynutí prvých 30 rokov je nájomné na ďalších 10 rokov 20 €.

Úprimne, nerozumiem tomu.
Obec kolumbárium vybudovala z verejných prostriedkov. Nejde o súkromnú investíciu, pri ktorej investor vloží vlastné peniaze a následne sa ich snaží získať späť.
Napriek tomu sa v podklade pre finančnú komisiu priamo počíta s tým, že náklady na vybudovanie kolumbária sa majú obci prostredníctvom poplatkov vrátiť.

Rovnakou logikou by obec mohla z verejných prostriedkov postaviť materskú škôlku a potom vypočítať poplatok za jej používanie tak, aby jej rodičia postupne splatili cenu budovy, projektu, základov, chodníkov aj vybavenia.
Alebo by obec mohla vysadiť park a následne spoplatniť vstup. Alebo by obec mohla vybudovať chodník a vyberať na ňom mýto.
Verejná investícia by sa tak najprv zaplatila z verejných peňazí a následne ešte raz jej používateľmi.

Samozrejme, prevádzka kolumbária niečo stojí. Treba ho udržiavať, opravovať a spravovať. To sú reálne náklady a je úplne pochopiteľné, ak sa premietnu do nájomného.
Lenže materiál, ktorý dostala finančná komisia, nehovorí iba o nákladoch na prevádzku a údržbu. Výslovne hovorí o tom, že správca má dostať späť náklady spojené s vybudovaním kolumbária.

Navyše, pochopila som to tak, že ak niektorý z nájomcov nájom ukončí, tá istá schránka sa prenajme ďalšiemu človeku za rovnakých vstupných podmienok.
Pôvodnú obstarávaciu cenu by tak bolo možné vyberať znova. A znova.

Možno na to existuje vysvetlenie. V podklade pre finančnú komisiu som ho však nenašla.

V našom prípade pritom nemá ísť o symbolické sumy. Na finančnej komisii bol dohodnutý návrh poplatkov, ktorý má byť súčasťou nového VZN. To už bude odsúhlasovať nové zastupiteľstvo.

Návrh finančnej komisie na výšku poplatkov na prvých desať rokov znie: 700 € za menšiu urnovú schránku a 1 000 € za väčšiu.
A podľa podkladov dodávateľa kolumbária sa písmo + doplnky, lampa váza, krížik účtujú zvlášť a suma je individuálna podľa dĺžky textu a výberu doplnkov.

***

Ja to nebudem komentovať.
Nie. NEBUDEM.

A ešte malý sumár

Plot za základnou školou

O potrebe opravy plota za základnou školou sa hovorilo celé roky a o jeho opravu žiadala samotná škola ešte za predchádzajúceho starostu. Peniaze sa našli v júni 2026 – cez rozpočtové opatrenie č. 3/2026 boli uvoľnené z výnosu poplatku za rozvoj.

Plot nakoniec stál 8 510 €. Zhotoviteľom bola firma Tomášek Miloš.

Mimochodom, poplatok za rozvoj vo výške viac ako 330 000 €, z ktorého dnes obec financuje takéto investície, spoločnosti Global rest obec vyrubila koncom roka 2025 až po tom, ako ju na to dôrazne upozornil poslanec Igor Meňhart.

***

Toalety v materskej škole

Ani potreba rekonštrukcie hygienických zariadení v materskej škole nevznikla toto leto. Škôlka o ňu písomne žiadala už minulý rok a vtedajšia predsedníčka sociálnej, bytovej a školskej komisie Zdenka Meňhartová pri príprave rozpočtu na rok 2026 výslovne odporučila žiadosti vyhovieť.

Do rozpočtu sa však rekonštrukcia nedostala. No a v júli 2026 obec náhle objednala práce za 24 320 € a 9.9. prijala faktúru na 24 635 €. Peniaze išli zase z poplatku za rozvoj.

Materská škola po ukončení rekonštrukcie na FB Záhorského hlásnika zverejnila poďakovanie: Srdečne ďakujeme za finančnú podporu a realizáciu rekonštrukcie hygienických zariadení v našej MŠ....

Chápem, že v škôlke tešia, ale ďakovať  obci za použitie obecných peňazí na rekonštrukciu obecnej materskej školy sa mi zdá dosť zvláštne.

***

Mimochodom, aj túto zákazku realizovala firma Tomášek Miloš. V roku 2026 získala od obce zatiaľ päť zákaziek v celkovej hodnote viac ako 45 000 €.
Vo štvrtok bola finančnej komisii predložená už šiesta cenová ponuka tejto firmy.

***

Pavlače na 21BJ

O rekonštrukcii pavlačí na 21BJ som už písala samostatne, takže sa k celému príbehu vracať nebudem. Práce boli dokončené v termíne a 19. 9. obec zverejnila faktúru na 56 387,38 € s popisom Rekonštrukcia 21BJ pavlače 1-3.NP záloha.

Čo presne má pri faktúre na celú zmluvnú cenu znamenať slovo záloha, zatiaľ neviem.

***

Tým však 21BJ ešte nie je vybavená. Fond opráv je prázdny a tak na štvrtkovej finančnej komisii Pavol Danihel požadoval uvoľnenie ďalších peňazí na opravu odkvapových rín. Vyslovene uviedol, že problém trvá roky a ak sa to neopraví, dažďová voda bude naďalej tiecť na fasádu a teraz už aj na opravené pavlače a: "...celá rozsiahla rekonštrukcia by tak bola zbytočná."
Tak hlavne, že sa pri rekonštrukciách budov zvyčajne začína od strechy, všakže.

No a uvidíme, kto a kedy dostane túto malú zákazku.

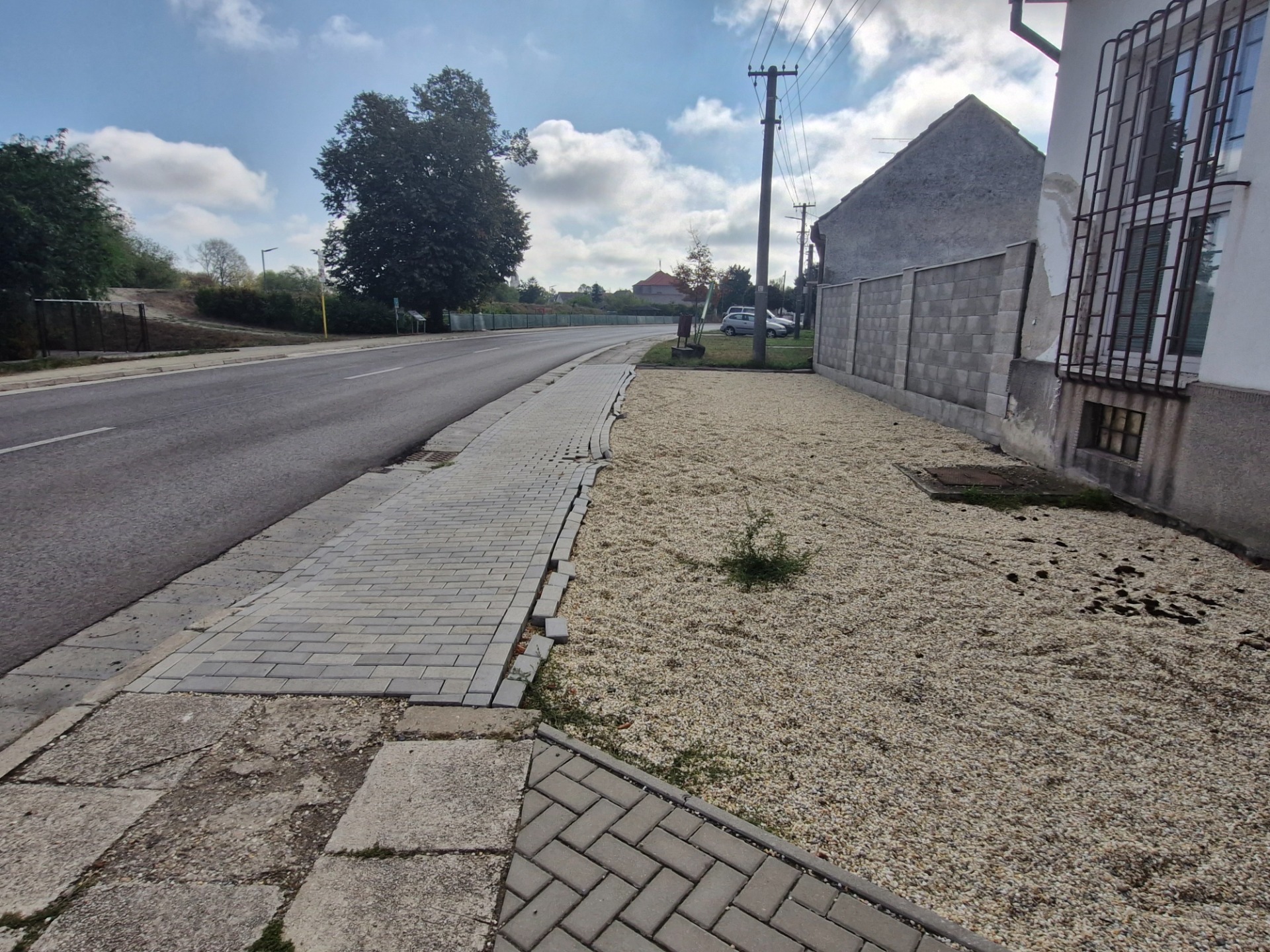

PS pre cezpoľných: Na titulnej fotografii je oplotenie základnej školy zo strany hlavnej ulice, teda tá časť, ktorú vidí každý, kto prichádza ku škole hlavným vchodom.

Za 8 510 € obec opravila približne 80 metrov oplotenia zo zadnej strany areálu v tichej bočnej ulici. Úrad pritom potrebu rekonštrukcie zdôvodňoval aj tým, že škola bude mať budúci rok sto rokov a čakajú ju oslavy.

Tak neviem. Možno sa na ne bude chodiť zadným vchodom.
