211 - dokončenie rekonštrukcie budovy OcÚ

Tretia
Túto infožiadosť som na obecný úrad poslala 17.8.2026.
K rekonštrukcii budovy OcÚ som posielala už dve žiadosti podľa zákona č. 211, linky sú dole pod článkom.
Na túto tretiu infožiadosť mi prišla mi odpoveď v rozsahu strany A4, plus jedenásť zápisníc, jeden súpis nedorobkov a štrnásť ďalších dokumentov.
Zostaňme
pri štyroch hodinách ako času potrebného na vypracovanie celej reakcie. Prišla na dvanásty pracovný deň, vrátane troch nestránkových utorkov, ktoré si
úrad zobral na to, aby údajne zvládal vybavovať infožiadosti od "niektorých obyvateľov".

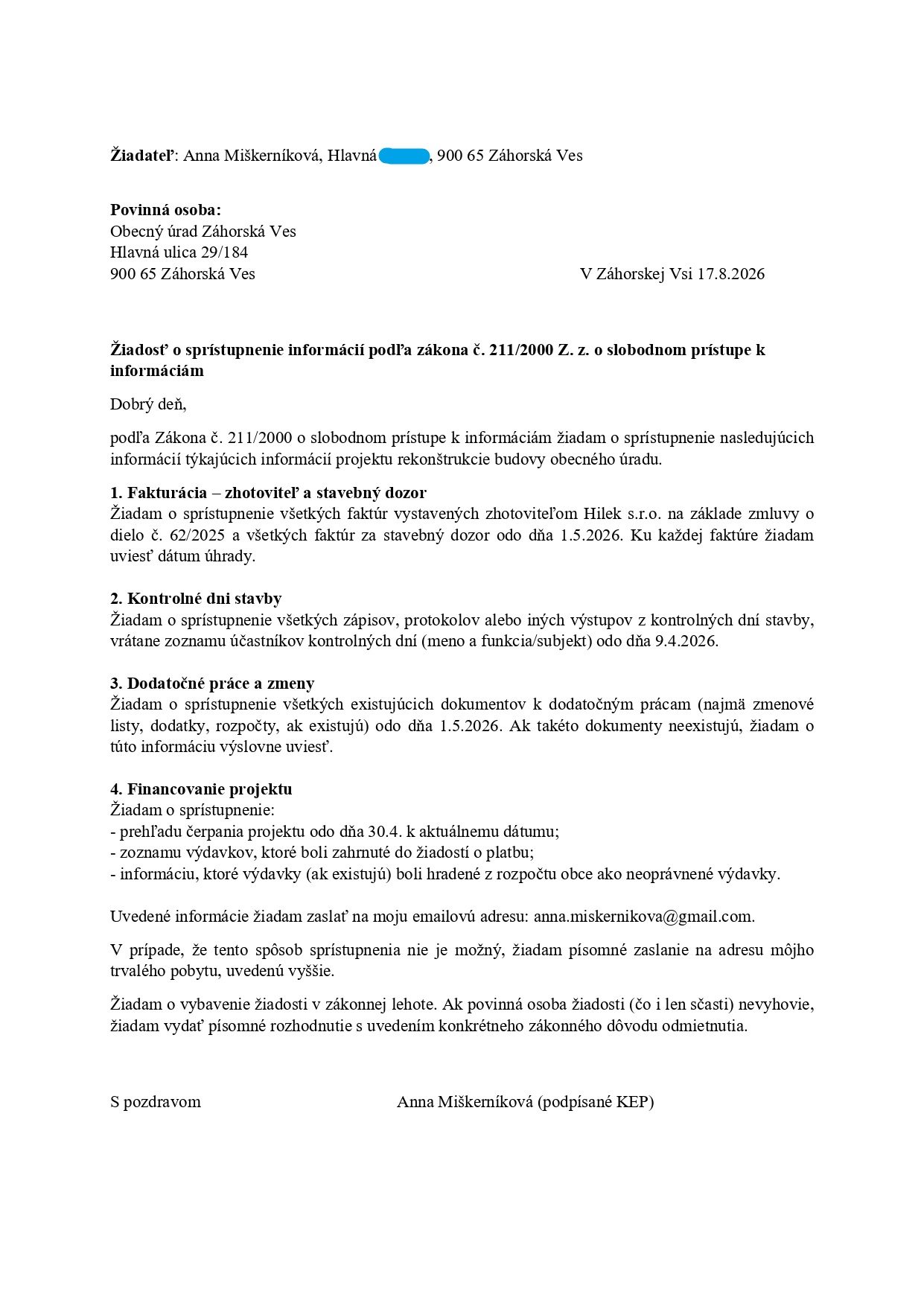

Infožiadosť 17.8.2026

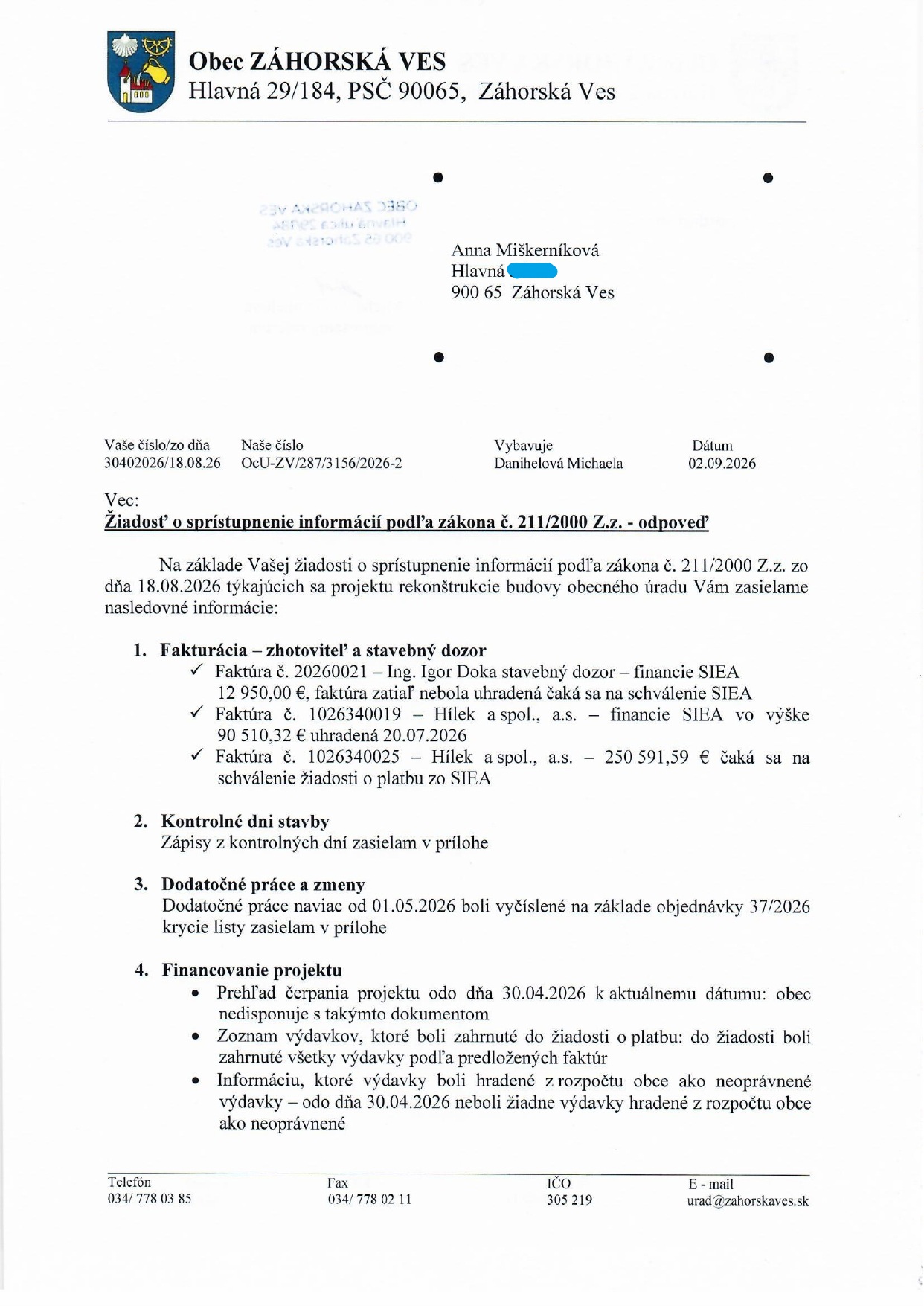

Odpoveď obce 2.9.2026


(Pre lepšiu prehľadnosť a čitateľnosť zápisnice z kontrolných dní, preberania stavby a kontroly nedostatkov prepisujem do textu – ak chce niekto originálne pdf s jednotlivými zápisnicami, stačí sa ozvať. Rovnako na vyžiadanie pošlem ďalšie samostatné pdf s odpoveďou obce, faktúrami, rozpočtami a ostatnými dokumentami.)
Kontrolný deň – 22. 4. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Huťťa, Ing. Jablonický, Ing. arch. Koštiaľ, p. Paško, p. Danihel – starosta obce, p. Vráželová za OcÚ
Úlohy projektant:
- zaslať vyjadrenie k rozpočtu
- stanovisko k fólii na strechu garáže
Úlohy Hílek – p. Kalný:
- zaslať cenovú ponuku na práce, ktoré ešte neboli schválené + dvojo dverí (kancelária starostu + vstupné pred kanceláriami)
- zaslať cenovú ponuku elektr. prác
- zaslať 3 cenové ponuky na podlahy – OSB dosky, PVC, hydroizolácia, aj s odstránením parkiet
- zaslať cenovú ponuku na doloženie parkiet 2NP – zasadačka – pásy
- zaslať cenovú ponuku na prahy vo farbe parkiet na 2NP
- na ďalší kontrolný deň priniesť vzorky:
- dlažby + obkladov do sivého odtieňa – dlažba o odtieň tmavšia, dodržať formát podľa rozpočtu
- lamino do sivého odtieňa
- PVC do sivého odtieňa
- zaslať na prejednanie projektantovi
- zaslať cenovú ponuku na chýbajúce drevené krídlo
- zaslať cenovú ponuku na interiérové žalúzie – južná strana – kancelárie + lekáreň
- pán Jablonický zašle súpis prác navyše
- pridať fóliu na strechu garáže do sumáru
- spísať všetky položky zmien vo formáte rozpočtu, uviesť pôvodnú položku a novú, pre investora + dôvod zmeny
Stavba:
- oprava parkiet 2NP – brúsenie + lak
- doloženie parkiet 2NP – zasadačka – pásy – nemení sa, zostanú ako sú
- zasadačka pri balkóne – opraviť
- zasadačka diera pod oknom – opraviť
- diery na chodbe – opraviť
- obvodové lišty – nebudú sa dopĺňať
- farby fasádnej omietky: hlavná fasáda typ 0425, medzi oknami typ 0424, nápis typ 0424
- doplniť pracovníkov na stavbe.
Kontrolný deň – 5. 5. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Jablonický, p. Danihel – starosta obce, p. Vráželová za OcÚ, p. Danihelová
Úlohy investor:
- lekáreň – zmluva k podružnému meraču
- okná – investor určí, ktoré zostanú
Úlohy projektant:
- stanovisko k typu podlahy
Úlohy Hílek:
- zaslať na schválenie ponuku podláh variantu č. 3
- zaslať cenovú ponuku na nápisy – pre 1 nápis "Obecný dom"
- upraviť cenové ponuky a zaslať p. Danihelovej
- elektro – mimo výkazu výmer – pridať do cenovej ponuky elektra
- posilniť pracovníkov na stavbe
- spísať, čo sa nepoužilo z rozpočtu
Stavba:
- zdravotechnika – ohrievač pod drez
- brána hasiči – po 13. 5. 2026 budú montovať.
Kontrolný deň – 13. 5. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Jablonický, p. Lím, p. Uherková, p. Danihel E., p. Paško, Ing. arch. Koštiaľ, p. Danihel – starosta obce, p. Vráželová za OcÚ, p. Danihelová
Úlohy projektant:
- ku každej zmenovej položke spísať vyjadrenie, prečo je ten rozdiel, na základe usmernení podľa p. Paška; v prípade nejasností sa obrátiť na neho
Úlohy Hílek:
- posilniť pracovníkov na stavbe
- zaslať zmenu položiek p. Paškovi, pridať do zmien aj zmenu rozmeru obkladu na WC
- ku každej zmenovej položke pridať vyjadrenie s odôvodnením na základe usmernení podľa p. Paška
- dodatok k zmluve – časť zmluvy o cene zmenená + príloha so zmenami položiek
Stavba:
- brána hasiči – 14. 5. 2026.
Kontrolný deň – 20. 5. 2026
Prítomní: Ing. Doka, Ing. Jablonický, p. Danihel – starosta obce, p. Vráželová za OcÚ
Úlohy projektant:
- ku každej zmenovej položke spísať vyjadrenie, prečo je ten rozdiel, na základe usmernení podľa p. Paška; v prípade nejasností sa obrátiť na neho
Úlohy Hílek:
- posilniť pracovníkov na stavbe.
Kontrolný deň – 27. 5. 2026
Prítomní: Ing. Doka, Ing. Jablonický, p. Kalný, p. Hercegh, Ing. arch. Koštiaľ, p. Danihel – starosta obce, p. Vráželová za OcÚ
Úlohy Hílek:
- posilniť pracovníkov na stavbe
- urgovať elektrotechnické práce
- urgovať maliarske práce
P. Hercegh prisľúbil, že urýchlia práce, posilnia pracovné kapacity aj s prácou cez víkend.
Úlohy investor:
- zaslať po OZ informácie
- bezodkladne objednať práce mimo rozpočtu, ktoré je potrebné vykonať a ktoré majú vplyv na plynulý priebeh realizácie stavby
Stavba:
Stavba prebieha v poriadku podľa projektovej dokumentácie.
- pokladanie dlažby a obkladov imobilného WC
- kúrenie zmontované do polovice júna
- maliarske práce v 1NP ukončiť do 31. 5. 2026
- maliarske práce v 2NP ukončiť do 7. 6. 2026.
Kontrolný deň – 5. 6. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Huťťa, p. Paško, p. Pavlík – poslanec, p. Danihel E. – poslanec, p. Danihel – starosta obce, p. Vráželová za OcÚ
Stavba:
Stavba napreduje tak, aby bola dokončená do 30. 6. 2026 podľa projektovej dokumentácie.
Na stavbe naďalej prebiehajú:
- pokládka dlažieb a obkladov v priestore imobilného WC
- kúrenárske práce
- maliarske práce
- realizácia fasády v súlade s projektovou dokumentáciou
- klampiarske práce
- elektrikárske práce.
Kontrolný deň – 11. 6. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Huťťa, Ing. Jablonický, Ing. arch. Koštiaľ, p. Pavlík – poslanec, p. Danihel – starosta obce, p. Vráželová za OcÚ
Stavba:
Stavba napreduje tak, aby bola dokončená do 30. 6. 2026 podľa projektovej dokumentácie.
Na stavbe naďalej prebiehajú:
- pokládka dlažieb a obkladov v priestore imobilného WC
- kúrenárske práce
- maliarske práce – pokračujú, ale je potrebné posilniť kapacity
- realizácia fasády v súlade s projektovou dokumentáciou
- klampiarske práce
- elektrikárske práce
- brúsenie a lakovanie podlahy v 2NP
- boli podané zmenové položky p. Paškom – pán Kalný má vypracovať finálny rozpočet už so zapracovanými zmenovými položkami.
Kontrolný deň – 17. 6. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Huťťa, p. Paško, p. Pavlík – poslanec, p. Danihel – starosta obce, p. Danihelová za OcÚ, p. Vráželová za OcÚ
Stavba:
Stavba napreduje tak, aby bola dokončená do 30. 6. 2026 podľa projektovej dokumentácie.
Na stavbe naďalej prebiehajú:
- pokládka dlažieb a obkladov v priestore imobilného WC
- kúrenárske práce
- maliarske práce – pokračujú, ale je potrebné posilniť kapacity
- realizácia fasády v súlade s projektovou dokumentáciou
- klampiarske práce
- elektrikárske práce
- brúsenie a lakovanie podlahy v 2NP
Úlohy p. Paško:
- zosúladenie – nedočerpanie položky – tepelné čerpadlo
Úlohy investor:
- zrušiť odberné miesto plynu.
Preberanie stavby – 30. 6. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. Dingová, p. Pavlík – poslanec, p. Danihel – starosta obce, p. Danihelová za OcÚ, p. Vráželová za OcÚ
Stavba:
Stavba bola odovzdaná 30. 6. 2026 podľa preberacieho protokolu.
Bolo konštatované, že na stavbe sú potrebné opravy spísané v prílohe č. 1 zápisnice.
Zhotoviteľ doloží:
- protokol pri spustení tepelného čerpadla
- protokol o vykurovacej skúške
- pasport tlakového zariadenia
- RH vyhlásenie o zhode
- protokol k RH
- prehlásenie o zodpovednosti – revízny technik
- prehlásenie o zodpovednosti – zhotoviteľ
- revízie slaboprúdových inštalácií
- certifikáty ku sklám
- zhotoviteľ dorieši a zjednotí styk priečok pri presklených dverách
Kontrola odstránenia nedostatkov bola stanovená na 17. 7. 2026.
Kontrola nedostatkov – 17. 7. 2026
Prítomní: Ing. Doka, p. Kalný, Ing. arch. Koštiaľ, p. Meňhart – poslanec, p. Danihel – starosta obce, p. Vráželová za OcÚ
Stavba bola odovzdaná 30. 6. 2026. Bolo konštatované, že na stavbe sú potrebné opravy podľa prílohy č. 1 zápisnice z 30. 6.
Kontrola odstránenia nedostatkov bola stanovená na 17. 7. 2026.
Počas kontroly bolo zistené, že nedostatky a chyby neboli odstránené.
Súpis ostatných dokumentov:
str. 1–2: odpoveď obce = 1 dokument
str. 3: faktúra Hílek č. 1026340025 = 1 dokument
str. 4: faktúra Hílek č. 1026340019 = 1 dokument
str. 5: prázdna strana = 0
str. 6: faktúra Igor Doka č. 20260021 = 1 dokument
str. 7–8: objednávka č. 37/2026 = 1 dokument
str. 9: "Naviac práce požadované objednávateľom č. 2" = 1 súhrnný dokument
str. 10–12 – Demontáž
oceľových vrát "Hasiči" = 1 rozpočet, 3 strany
str. 13–15 – Nivelačný poter 7 mm pod laminátovú podlahu = 1
rozpočet, 3 strany
str. 16–18 – Výmena prahov na 2. NP + lokálna oprava parkiet = 1
rozpočet, 3 strany
str. 19–21 – PVC fólia na plochú strechu = 1 rozpočet, 3 strany
str. 22–24 – Založenie na okná južnej strany budovy OÚ = 1 rozpočet,
3 strany
str. 25–27 – Nápis na fasáde "OBECNÝ DOM" = 1 rozpočet, 3 strany
str. 28–29 – Elektroinštalácie = 1 položkový rozpočet, 2 strany
str. 30–32 – Nové drevené okno = 1 rozpočet, 3 strany
str. 33–35 – Dodávka a osadenie presklených dverí vrátane opráv
stavebného otvoru = 1 rozpočet, 3 strany


Čo vyplýva zo sprístupnených dokumentov
Zápisnice z kontrolných dní zachytávajú vývoj rekonštrukcie
od apríla až po jej formálne odovzdanie 30. júna 2026.
Už v skorších zápisniciach z kontrolných dní sa objavovali práce, ktoré neboli schválené, cenové ponuky na ďalšie
práce a požiadavky na súpis prác navyše. Zhotoviteľ mal zároveň spísať všetky
zmenené položky oproti pôvodnému rozpočtu a uviesť dôvod každej zmeny.
Začiatkom mája sa riešili ďalšie cenové ponuky, elektroinštalácia "mimo výkazu výmer" a tiež položky pôvodného rozpočtu, ktoré sa nepoužili. Dňa 13. mája už zápisnica uvádza potrebu odôvodniť jednotlivé zmenové položky a pripravovaný dodatok k zmluve, ktorým sa mala meniť časť zmluvy o cene a doplniť príloha so zmenami položiek.
Dňa 27. mája dostal investor – obec – úlohu "bezodkladne objednať práce mimo rozpočtu, ktoré je potrebné vykonať a ktoré majú vplyv na plynulý priebeh realizácie stavby". Tá istá zápisnica zároveň uvádza, že stavba prebieha v poriadku podľa projektovej dokumentácie.
Ani v júni však ešte nebol rozsah zmien uzavretý. Zápisnica
z 11. júna uvádza, že boli podané zmenové položky a zhotoviteľ mal vypracovať finálny
rozpočet už so zapracovanými zmenovými položkami. V tom čase na stavbe
stále prebiehali kúrenárske, maliarske, fasádne, klampiarske a elektrikárske
práce, pokládka obkladov a dlažieb a brúsenie a lakovanie podlahy na druhom
nadzemnom podlaží.
Stavba bola formálne odovzdaná 30. júna 2026 – v termíne, ktorého dodržanie bolo podmienkou poskytnutia dotácie.
V ten deň pri pohľade z ulice pôsobila rekonštrukcia ako dokončená. Práce vo vnútri budovy však pokračovali aj po tomto termíne.

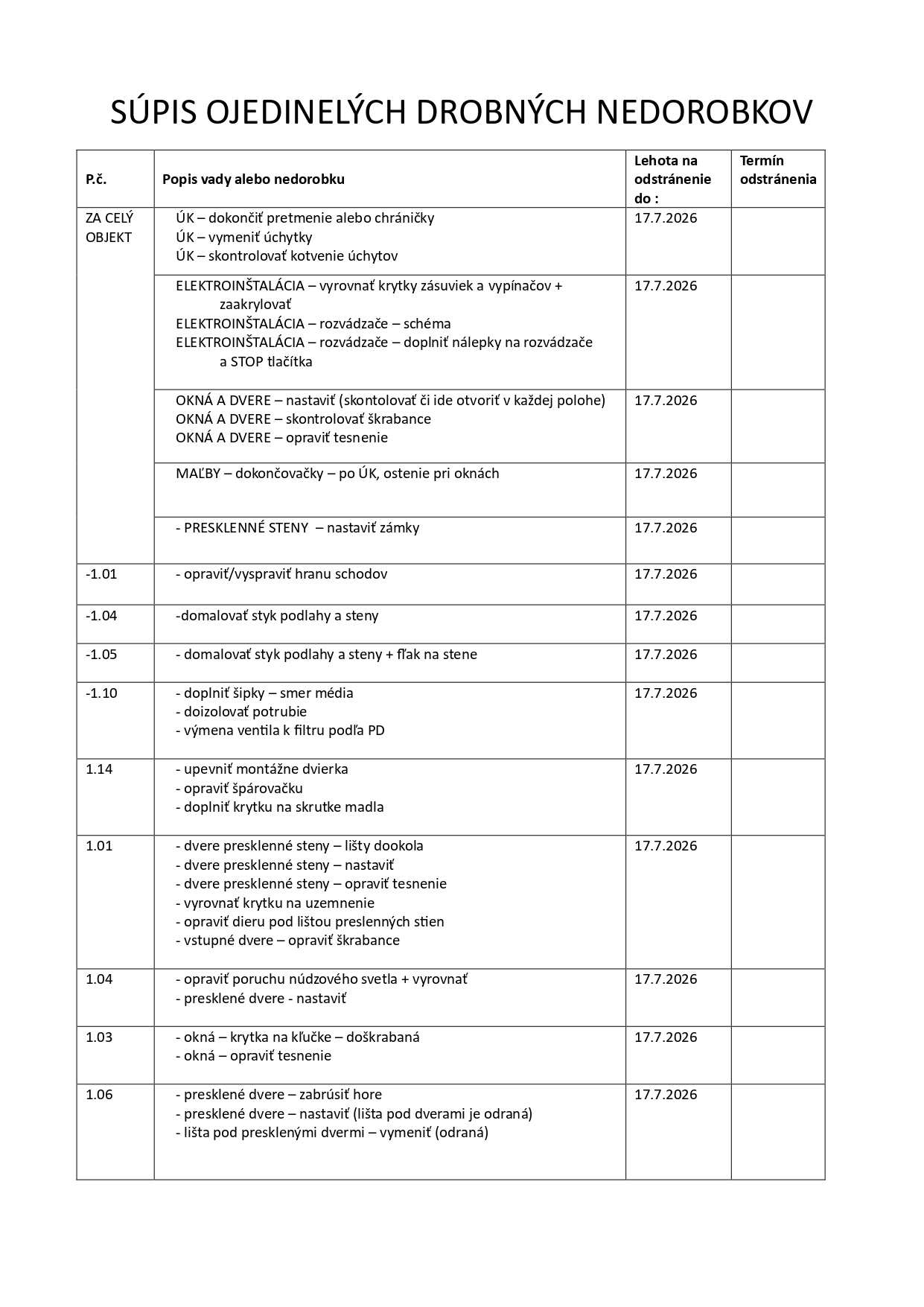

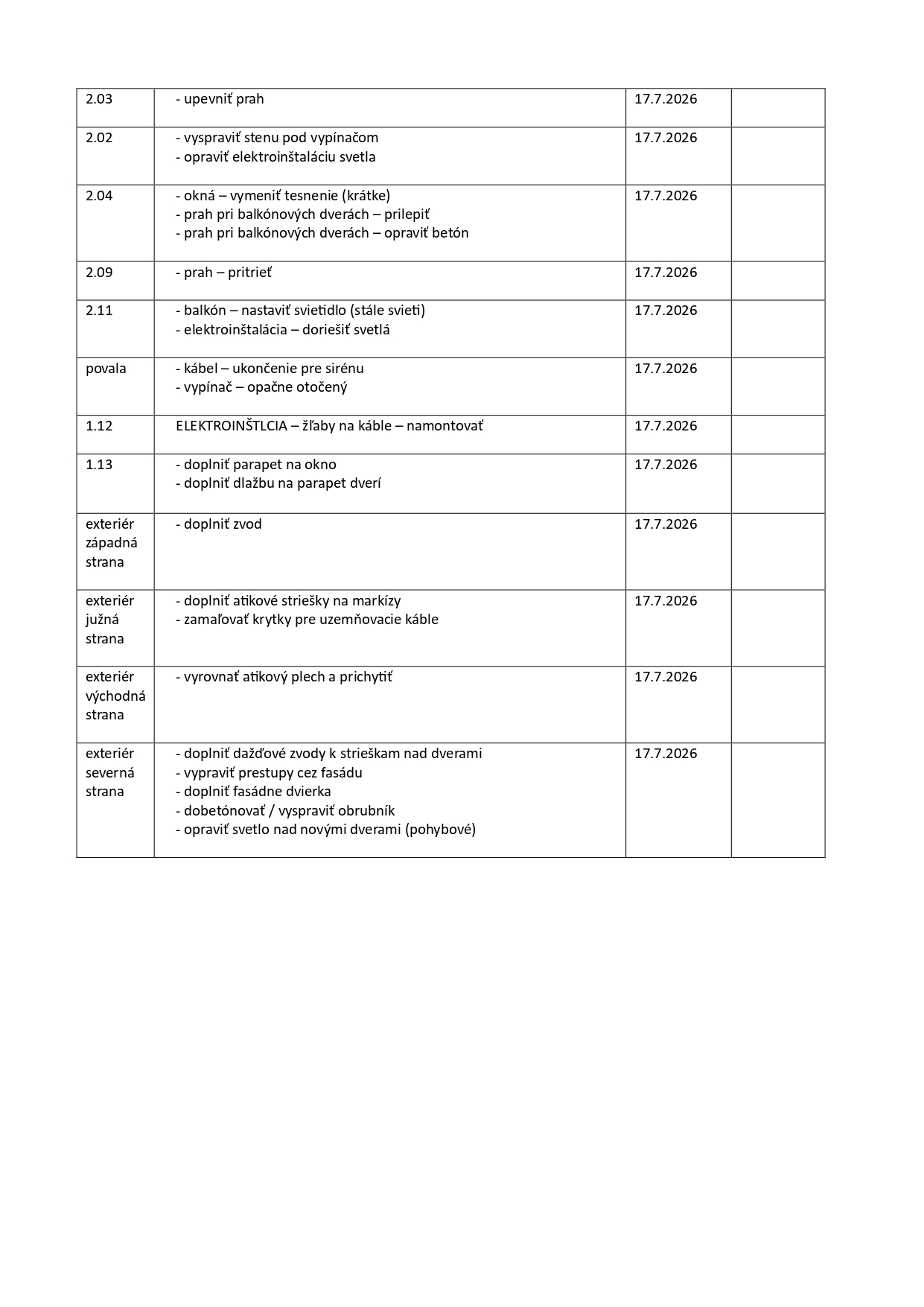

Súpis ojedinelých drobných nedorobkov je dvojstranová príloha k zápisnici z odovzdania stavby 30. júna 2026. "Ojedinelých drobných nedorobkov" je v nej toľko, že ich bolo potrebné spísať na dve strany – od kúrenia, elektroinštalácie, okien, dverí a malieb cez jednotlivé miestnosti až po fasádu, strechu a dažďové zvody.
Nájdeme medzi nimi napríklad nefunkčné núdzové svietidlo, svetlo na balkóne, ktoré svieti nepretržite, opravy poškodených stien a betónu, chýbajúce alebo nedokončené tesnenia a parapety, úpravy presklených dverí, nedokončené práce na elektroinštalácii, doplnenie dažďových zvodov či opravy prestupov cez fasádu.
Termín na odstránenie nedorobkov bol stanovený na 17. júla 2026.
A výsledok kontroly v tento deň? Počas kontroly odstránenia nedostatkov bolo zistené, že
nedostatky a chyby neboli odstránené.
Obecný úrad sa z dočasných priestorov v bývalej Jeseni života sťahoval späť do zrekonštruovanej budovy od 27. augusta do 3. septembra 2026, teda takmer dva mesiace po jej formálnom odovzdaní.
Ako budova po rekonštrukcii vyzerá, koľko nás to napokon stálo a čo všetko za vynaložené peniaze obec získala, bude v samostatnom článku. Pridám čoskoro.
PS pre "cezpoľných" čitateľov – na náhľadovej fotografii je priestor medzi zrekonštruovanou budovou obecného úradu a hasičskou zbrojnicou. V popredí pri chodníku je kvetinový záhon; ktorý bol pred pár dňami konečne vypletý a vymenené boli aj poškodené záhradné svietidlá.
Za záhonom je to však už čoraz horšie. Po neupravenej a zaburinenej časti s rozhádzanými dlaždicami nasleduje priestor medzi budovami so zvyškami stavebného materiálu a odpadu. Časť pôvodného tehlového múru je rozobratá a otvor do dvora za obecným úradom je provizórne prehradený kari sieťou.
Za hasičskou zbrojnicou sú navyše od mája 2024 "dočasne" pohádzané staré lavičky z parku pri pošte. Ich neodpratanie bolo predmetom kritiky na zasadnutí obecného zastupiteľstva ešte za predchádzajúceho starostu. Otázkou teda zostáva, kedy príde na rad upratovanie aj týchto častí okolia obecného úradu.
